مستخلص المشروع

توقيع العقد في نما لا يسجل شيئاً، وتسجيل الحصر لا يسجل شيئاً. والمستخلص هو المستند الذي تكسب فيه شركة المقاولات مالها أخيراً: فهو يبيّن، بنداً بنداً، مقدار العمل المحاسَب عليه هذه المرة، ويسعّره بأسعار العقد، ويضيف الضريبة، ثم يخصم كل ما ينص العقد على احتجازه أو استردادِه — المحتجزات، والدفعة المقدمة التي دفعها العميل سابقاً، وأي غرامات — فيصل إلى الصافي المستحق.

وهو المطالبة المعتمدة بالدفع التي ترسلها إلى مالك المشروع، وهو المستند الذي يُرسل إلى مصلحة الضرائب كفاتورة إلكترونية، وهو في جانب العميل من هذه الوحدة المستند الوحيد الذي يصل إلى الدفاتر أصلاً. وكل ما قبله تحضير.

ولهذا كانت هذه الصفحة أحق صفحات الوحدة بالقراءة المتأنية.

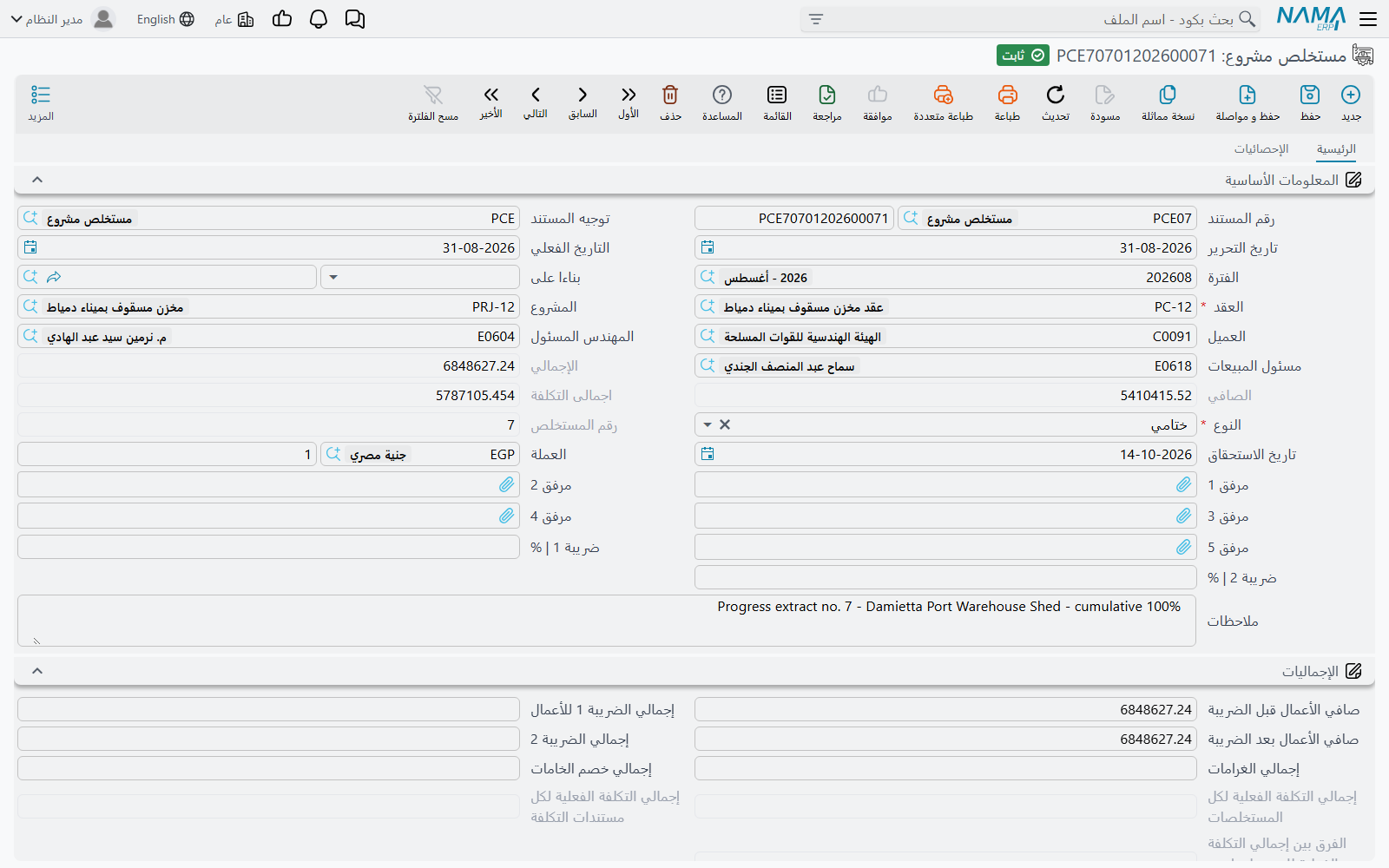

شاشة مستخلص المشروع: النوع ورقم المستخلص وإجماليات ما قبل الضريبة وما بعدها وقيمة الأعمال

أين تجده

القائمةالمقاولات > مقاولة مشروع > مستخلص مشروع
النوعمستند
توجيه المستندإجباري. فكل حساب يسجل عليه هذا المستند يأتي من توجيهه
الترخيصcontracting

المستخلص تزايدي أيضاً

كما في حصر الكميات تماماً: المستخلص يحاسب على عمل فترته وحدها. والعمود الذي تملؤه في جدول التفاصيل هو الكمية | حالي، ومعناه: الكمية المحاسَب عليها الآن.

أما الكمية | سابق فمشتقة: هي الكمية التي حُوسب عليها في كل مستخلص أقدم من مستخلصات هذا العقد لنفس البند. والكمية | إجمالي هي السابق زائد الحالي، ونسبة الإتمام هي هذا الإجمالي مقابل الكمية المتعاقد عليها. وكما في الحصر، فإن الرقم التراكمي "المحاسَب عليه حتى تاريخه" يسكن على سطر البند في العقد لا على أي مستخلص.

فخصم المستخلصات السابقة ليس شيئاً تفعله أنت، بل هو شكل المستند نفسه: أنت تحاسب على 300 متر مكعب هذا الشهر لأن هذا ما جرى هذا الشهر، وكون 400 متر مكعب قد خرجت الشهر الماضي هو سبب أن سابق تقول 400 وأن سطر العقد يقرأ 700 بعد ذلك.

الأنماط الثلاثة الاختيارية التي تسعّر تراكمياً

بعض المالكين والاستشاريين يشترطون أن يُعرَض المستخلص تراكمياً: "الأعمال حتى تاريخه 700 م³ بسعر 50 = 35,000، ناقصاً ما سبق اعتماده 20,000، فهذه الشهادة 15,000". وثلاثة خيارات في توجيه المستخلص تحوّل التسعير إلى هذا الشكل. وهي خيارات؛ فالافتراضي — وهو موضوع هذه الصفحة كلها — هو النمط التزايدي.

  • احتساب الأسعار بناءً على إجمالي الكمية — يُسعَّر السطر على الكمية الإجمالية، ثم يُخصم مجموع قيم المستخلصات السابقة.
  • احتساب فرق الأسعار من المستخلص السابق فقط — يُسعَّر على الإجمالي كذلك، لكن يُخصم المستخلص السابق مباشرةً وحده، وتُسجَّل الفروق الناتجة في أعمدة فروق خاصة بها، ولها أزواج حسابات خاصة في التوجيه.
  • إعتبار قيم خصم 1 وخصم 2 والضرائب من المستخلصات السابقة — المعاملة التراكمية نفسها مطبقة على الخصومات والضرائب، فيكون المحمَّل هذه المرة هو المبلغ التراكمي ناقصاً ما أخذته المستخلصات الأقدم.

والخياران الأولان وصفان لحسابين مختلفين للفكرة نفسها، فاختر أحدهما؛ وليسا معدّين للجمع بينهما.

النوع يحدد كثيراً

النوع إجباري، وهو ثلاثة:

النوعما يختلف فيه
مبدأيالشهادة الأولى. ولا يُسمح إلا بمستخلص مبدئي واحد للعقد، وشروط العقد الموسومة بـ مع المستخلص المبدئي لا تُجمَّع إلا هنا — مقابل التجهيز، وأقساط التأمين، وكل ما يُستحق مرة واحدة في البداية
جاريالشهادة الدورية العادية، ولا سلوك خاصاً لها، وهي أكثر المستخلصات
ختاميالشهادة الختامية — انظر ما يفعله المستخلص الختامي على خلاف غيره أدناه

وبمجرد اعتماد مستخلص ختامي على عقد لا يمكن حفظ أي مستخلص آخر عليه، ويُرفض عليه الحصر والغرامات كذلك — إلا إذا فُعِّل خيار الوحدة الذي يسمح باستخدام العقود المنتهية من إعدادات المقاولات.

ملء جدول التفاصيل

هناك طريقان يستبعد كل منهما الآخر.

من حصر كميات. تضع مستند الحصر في بناءا على فتُغذَّى سطور المحاسبة منه، كميةً بكمية. وتكون تلك الكميات مقيدة افتراضياً — وخيار في التوجيه هو ما يسمح للفريق التجاري باعتماد أقل مما حُصر.

من العقد، بأزرار التجميع. تترك بناءا على فارغاً وتستخدم شريط الأزرار فوق الجدول. وهي أربعة أزرار لأربع حالات حقيقية:

الزرما يسحبه
تجميع البنودالبنود التي بقيت لها كمية فقط، مع ملء الكمية
تجميع البنود بدون كمياتالبنود نفسها، والكميات تُترك لك
تجميع كل البنودكل بنود العقد، بقيت لها كمية أم لا، مع ملء الكمية
تجميع كل البنود بدون كمياتكل البنود، والكميات فارغة

والزوج الخاص بـ "كل البنود" أهم مما يبدو: فهو الطريق الوحيد لإحضار بند صارت كميته المتبقية صفراً — بند تعيد اعتماده، أو بند كانت نسبة المحاسبة عليه أقل من 100% في المرة السابقة.

وهناك خياران في التوجيه يضبطان الكمية الناتجة: أحدهما يملأ السطر بالكمية المتبقية كاملة من المستخلص السابق، والآخر يترك الكمية صفراً عن قصد حتى لا يحاسب أحد سهواً على مستند فُتح للاطلاع فقط.

التجميع يرفض العمل ما دام "بناءا على" ممتلئاً

أزرار التجميع وطريق "بناءا على" بديلان لا يجتمعان. فإن ضغطت التجميع على مستخلص مبني على حصر رفض العمل بدل أن يطمس كميات الحصر.

وزر احتساب الضرائب يعيد قراءة نسب الضريبة من كل بند قياسي مستخدم في السطور ويعيد حساب مجموعة المبالغ. استخدمه بعد أن يغيّر أحدهم سياسة ضريبية في منتصف المشروع.

ما في جدول التفاصيل

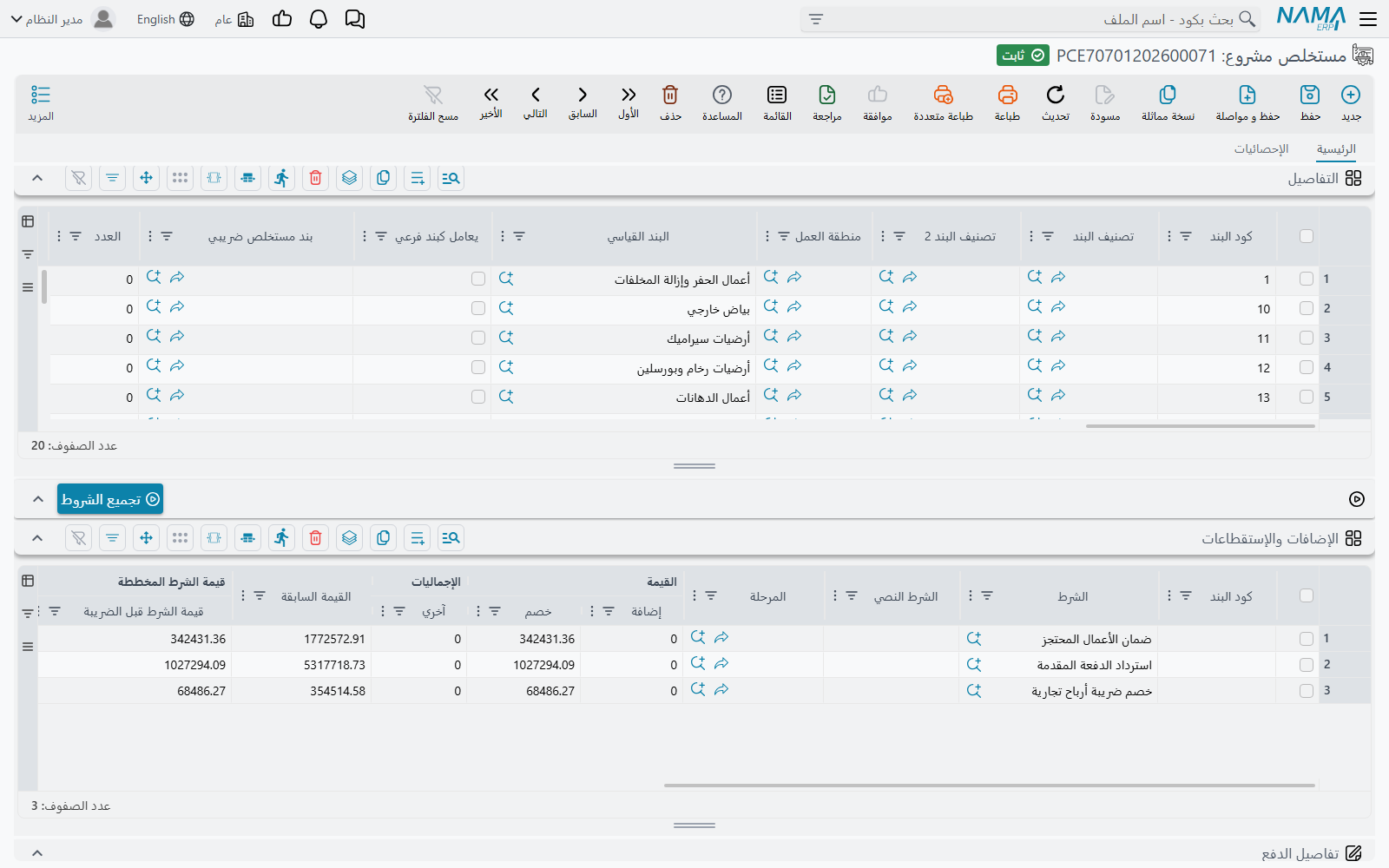

سطر المحاسبة: الكمية السابقة والحالية والإجمالية مقابل سعر الوحدة

العمودلمنالمعنى
كود البندلكيجب أن يوجد في العقد أو في حصر المصدر
البند القياسيلك أو منسوخيوفّر سياسة الضريبة، ويمكنه تجاوز حسابات الإيراد لهذا السطر وحده
الكمية | حاليلكالكمية المحاسَب عليها في هذا المستخلص
الكمية | سابق وإجمالي ونسبة الإتمامللنظامالخصم الموصوف أعلاه
الكمية | متعاقد عليهاللنظاممن بند العقد
العدد وأبعاده والكمية المخصومةلكحاسبة الأبعاد نفسها التي في الحصر: الكمية المحاسَب عليها = كمية الأبعاد ناقصاً الكمية المخصومة
الكمية المنفذة والمنفذ | %للنظاممنقولة من أرقام تنفيذ بند العقد، لترى كم تحاسب فعلاً من الذي حُصر
سعر الوحدةلك أو من العقدوخيار في التوجيه يجبره على مساواة سعر العقد ويمنع أي قيمة غيره
سعر الوحدة الأصليللنظامسعر العقد، محفوظاً للمقارنة
نسبة المرحلة من السعرلكتعدّل سعر الوحدة عند المحاسبة على البند بالمراحل
السعر الكلي والصافيللنظامقيمة السطر؛ والصافي بعد الضريبة
قيمة الأعمالللنظامقيمة أعمال البند التراكمية: الكمية الإجمالية × سعر الوحدة
خصم 1 | % والقيمة وضريبة مبيعات | % والقيمةلكخصم وضريبة على مستوى السطر
الإضافات من الشروط والاستقطاعات من الشروط والصافي بعد الإضافات والاستقطاعاتللنظامالشروط التي تحمل كود البند نفسه، منزَّلة على السطر
الصافي / القيمة المستحقة في المستخلصات السابقةللنظامتُختم بعد الاعتماد: ما اعتمدته المستخلصات الأقدم لهذا البند
تكلفة الوحده واجمالى التكلفةلك أو منسوخةالتكلفة المخططة لهذا العمل
الكمية المكلفة والتكلفة الفعليةللنظامالتكلفة الفعلية التي استهلكها المستخلص — انظر قسم التكلفة الفعلية أدناه
المرحلةلكإجبارية عند تقسيم البند على مراحل

ضع المال على البنود الفرعية

البند الأب في شجرة البنود عنوان تجميعي. والقيد المحاسبي للإيراد يتجاوز سطور البنود الأب عن قصد، فالسطر الأب الذي يحمل كمية وسعراً يظهر في الشهادة ولا ينتج قيد الإيراد الذي تتوقعه. حاسب على البنود الفرعية واترك الآباء تجمعها.

الجداول السبعة، ومن يملأ كلاً منها

الجدولما هومن يملؤه
التفاصيلسطور المحاسبةأزرار التجميع، أو حصر المصدر، أو يدك
بنود المراحلالمعلومات نفسها مقلوبةً — سطر لكل بند ومجموعة أرقام لكل مرحلة من مراحل العقد. ولا يظهر إلا إذا فُعِّل خيار الوحدة الخاص ببنود المراحلأزرار التجميع؛ ويُنسخ عند الحفظ إلى التفاصيل، وتُرفع الإجماليات إليه بعد الاعتماد
الإضافات والإستقطاعات (جدول الشروط)المحتجزات واسترداد الدفعة المقدمة والغرامات والمكافآت — كل ما يبعد الصافي المستحق عن قيمة الأعمالزر تجميع الشروط، أو تلقائياً عند الحفظ
الدفعاتخطة أقساط هذا المستخلص، مولَّدة من نموذج دفع. ويُتحقق من مطابقتها لإجمالي المستخلص، فلا بد أن تتوازنأنت، عبر النموذج وزر التوليد
سندات الدفعسندات القبض المطبقة على هذا المستخلصالنظام، مع تسجيل السندات
بيانات إضافيةعشرة أرقام وعشرة نصوص وخمسة تواريخ وثلاثة مراجع — مساحة حرة لبيانات خاصة بالعميل، لا تقرأها الوحدةأنت
التفاصيل الضريبيةتجميعة الفاتورة الإلكترونية — سطور التفاصيل مجمّعة ببند المستخلص الضريبي. وهذه، لا التفاصيل، هي ما يُرسَل لمصلحة الضرائبالنظام، في كل حفظ. انظر الضرائب على المستخلصات

الشروط — حيث يتشكل الصافي المستحق فعلاً

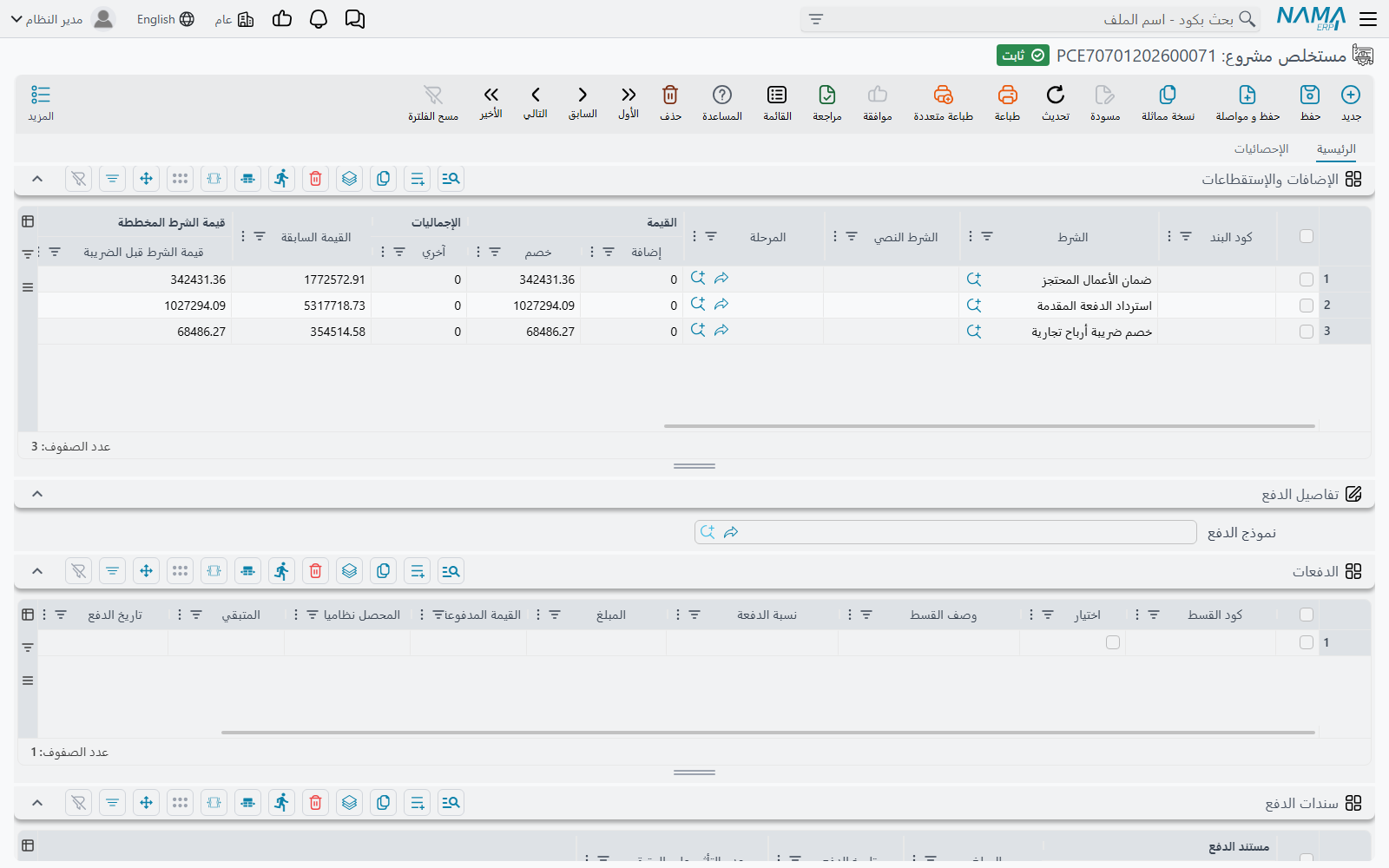

جدول الشروط: المحتجزات واسترداد الدفعة المقدمة والغرامات مقابل قيمة الأعمال

هذا هو الجزء الذي يبحث عنه الناس فلا يجدونه، ويستحق قولاً صريحاً: لا يوجد في المستخلص حقل للمحتجزات ولا حقل لاسترداد الدفعة المقدمة. فكلاهما يأتي سطراً في جدول الإضافات والإستقطاعات، وكلاهما شرط تعاقدي — تعريف صغير مكتفٍ بنفسه يعرف نسبته وأساس حسابه وزوج حساباته.

وينتهي إلى ذلك الجدول مجموعتان مختلفتان.

شروط العقد

هذه تُنسخ من جدول الشروط في العقد نفسه، ولكل شرط نوع يحدد متى يُطبَّق:

نوع الشرطيُجمَّع على
مع كل مستخلصكل مستخلص
مع المستخلص المبدئيالمستخلص المبدئي وحده
مع المستخلص الختاميالمستخلص الختامي وحده
إنتهاء عقدالمستخلص الختامي، بعد أن ينتهي العقد
مرتبط بنسبة إتمامالمستخلص الذي تبلغ فيه نسبة إتمام البند الرقم المكتوب في سطر الشرط
أخريكل مستخلص
شرط نصيلا يُجمَّع أبداً — فهو نص تعاقدي لا حساب

ونوع قيمة يحدد كم:

نوع القيمةالمبلغ
قيمةالمبلغ المسطّح في سطر الشرط
نسبة من المستحقنسبة من قيمة أعمال هذا المستخلص، قبل الخصومات والضرائب
نسبة من الإجمالينسبة من قيمة العقد كلها
نسبة من اجمالى القيمة المستحقةنسبة من إجمالي القيمة المستحقة في هذا المستخلص
نسبة من الإجمالي على مستوى البند / نسبة من المستحق على مستوى البندنسبة من سطر بند واحد في هذا المستخلص، مطابقاً بكود البند
استعلامناتج الاستعلام المحفوظ على الشرط
نسبة من معادلة مخصصةنسبة من معادلة تكتبها، تُقيَّم على سطور المستخلص الحالي، أو السابق، أو كليهما، أو الحالي أو السابق إذا لم توجد كمية

والشروط الموسومة بعدم التجميع في شروط المستخلص تُتجاوز، وكذلك الشروط المرتبطة بمستند خاص بها.

سندات الدفع — الدفعات المقدمة والغرامات

المجموعة الثانية ليست على العقد أصلاً. فعند تجميع الشروط يبحث المستخلص عن كل دفعة مقدمة وكل غرامة معتمدة على هذا العقد بقي لها رصيد وتاريخها في أو قبل تاريخ المستخلص، فيحوّل كلاً منها إلى سطر استقطاع. والذي يُخصم تحدده طريقة الدفع المكتوبة على الدفعة أو الغرامة:

طريقة الدفعما يُستَرد في المستخلص العادي
أول مستخلص تاليالرصيد المتبقي كله، في المستخلص التالي مباشرة
قيمة ثابتة مع كل مستخلص تاليالمبلغ الثابت، أو الرصيد المتبقي إن كان أصغر
نسبة مع كل مستخلصتلك النسبة من إجمالي المستند نفسه، بحد أعلى هو الرصيد المتبقي
نسبة من المستحق مع كل مستخلصتلك النسبة من قيمة أعمال هذا المستخلص، بحد أعلى هو الرصيد المتبقي
المستخلص الختاميلا شيء — هذه تنتظر المستخلص الختامي

وفي المستخلص الختامي يُتجاوز ذلك كله: فيُسحب الرصيد المتبقي كله من كل دفعة وكل غرامة، ويُرفض الاعتماد إن بقي شيء مستحقاً بعد ذلك.

وهذان هما المصدران الوحيدان

شروط العقد والدفعات المقدمة والغرامات هي كل ما يمكن أن يحرّك الصافي المستحق في مستخلص العميل. وعلى الخصوص: خصم الخامات — أي استقطاع تكلفة الخامات التي وردتها إلى الطرف الذي تدفع له — آلية في جانب مقاول الباطن وحده. فعلى مستخلص مقاول الباطن تُخصم الخامات التي صرفتها له من شهادته، ولا نظير لذلك في جانب العميل، لأنك لا تصرف خامات إلى العميل.

متى تُجمَّع الشروط

إما أن تضغط تجميع الشروط فوق الجدول، وإما أن يفعلها المستخلص عنك عند الحفظ. وأي الاثنين ينطبق يحدده خيار في التوجيه — تجميع سندات الدفع اليا مع الحفظ — بثلاثة أوضاع: أبداً، أو في المستخلص الختامي وحده، أو في كل حفظ.

كيف يصير الاستقطاع شيكاً أصغر

يحدث للبيانات الأساسية شيئان عند ملء جدول الشروط:

الصافي = قيمة الأعمال بالضريبة
        + مجموع شروط الإضافة
        − مجموع شروط الاستقطاع

إجمالي القيمة المستحقة = الحساب نفسه على جانب القيمة المستحقة

وبالتوازي تُنزَّل المبالغ على سطور التفاصيل المطابقة بكود البند، في الإضافات من الشروط والاستقطاعات من الشروط، حتى تُظهر الشهادة المطبوعة الاستقطاع أمام العمل المرتبط به.

وهناك ضبط في الشرط يستحق المعرفة لأنه يفصل فكرتين يخلط الناس بينهما: عدم التأثير على المتبقي. فالشرط الموسوم بذلك يخفض قيمة الشهادة لكنه ما زال متوقعاً تحصيله نقداً، فيُعاد إضافته عند حساب متبقي التحصيل في المستخلص. والمحتجزات لا تُوسم بذلك عادةً — فأنت فعلاً لا تحصّلها بعد.

المثال العملي — مستخلصان على عقد واحد

عقدنا، محمولاً من صفحة الحصر:

PC-2026-001 — العميل Al-Fanar Development، المشروع Tower A، بقيمة 230,000، والضريبة 15%.

البندالوصفالمتعاقد عليهسعر الوحدةالقيمة
1.01حفر1,000 م³5050,000
2.01خرسانة مسلحة60 م³90054,000
3.01مباني بلوك2,000 م²4692,000
3.02بياض1,000 م²3434,000

وعلى العقد شرط واحد ودفعة مقدمة واحدة في الانتظار:

  • RET-10 محتجزات — شرط عقد، نوعه مع كل مستخلص، وتأثيره إستقطاع، ونوع قيمته نسبة من المستحق بـ 10%. وحساباته على الشرط نفسه: مدين محتجزات مدينة، ودائن عملاء.
  • PAP-001 دفعة مقدمة — 46,000 (أي 20% من العقد)، بلا ضريبة عليها، وطريقة دفعها نسبة مع كل مستخلص بـ 25%، وتشير إلى شرط حساباته مدين دفعات مقدمة من العملاء ودائن عملاء.

وتوجيهه EXT-STD مضبوط: العملاء مقابل إيراد المقاولات لقيمة العمل، وإيراد المقاولات مقابل ضريبة مخرجات مستحقة للضريبة، وتكلفة أعمال المقاولات مقابل أعمال تحت التنفيذ للتكلفة المخططة. والشروط تُجمَّع تلقائياً عند الحفظ، والقيد مختصر فتظهر الحسابات المتكررة مرة واحدة.

المستخلص الأول — فبراير

مبنيّ على الحصر PCE-001، نوعه جاري، تاريخه الفعلي 28 فبراير. والكميات من الحصر: 400 م³ حفراً و20 م³ خرسانةً و500 م² مبانيَ.

البندسابقحاليإجماليسعر الوحدةالسعرضريبة 15%الصافي
1.0104004005020,0003,00023,000
2.010202090018,0002,70020,700
3.0105005004623,0003,45026,450
الإجمالي61,0009,15070,150

فتقرأ مجموعة الإجماليات: صافي الأعمال قبل الضريبة 61,000، والضريبة 9,150، وصافي الأعمال بعد الضريبة 70,150.

والشروط المجمَّعة:

الشرطمن أينكيف يُحسبالاستقطاع
RET-10 محتجزاتمن العقد10% × 61,000 قيمة الأعمال6,100
استرداد الدفعة المقدمةمن PAP-00125% من 46,000 قيمة الدفعة، بحد أعلى 46,000 المتبقية11,500

ومن ثم:

الأعمال بالضريبة        70,150
ناقصاً المحتجزات       ( 6,100)
ناقصاً الدفعة المستردة (11,500)
الصافي المستحق          52,550

القيد الذي ينتجه المستخلص الأول

اعتماد المستخلص لا يكتب القيد في اللحظة نفسها، بل يرفع طلب أعمال تجري معالجته في الخلفية: فيُحفظ المستند فوراً ويظهر القيد بعد لحظة. وإن فشلت المعالجة (فترة مغلقة، أو حساب ناقص، أو ذمة لا تُحل) وجدتَ الطلب في شاشة قائمة طلبات الأعمال، فتفلتر على الفاشل وتحدد السطر وتستخدم المزيد ← إعادة معالجة أو إعادة اعتماد بعد إصلاح السبب. ولأن الطلب محفوظ على المستخلص، فإن إعادة الاعتماد تحدّث القيد نفسه ولا تنشئ ثانياً.

وما يقوله القيد، بالكلمات:

الحسابمديندائن
عملاء — القيمة المعتمدة كلها بالضريبة70,150
إيراد المقاولات — المبلغ الإجمالي نفسه70,150
إيراد المقاولات — الضريبة المخرَجة من الإيراد9,150
ضريبة مخرجات مستحقة9,150
محتجزات مدينة — نسبة الـ 10% المحتجزة6,100
عملاء — المحتجزات منقولة خارج الذمم العادية6,100
دفعات مقدمة من العملاء — الدفعة تُسوّى11,500
عملاء — الدفعة مخصومة من المطالبة11,500
تكلفة أعمال المقاولات — التكلفة المخططة للعمل المحاسَب عليهالتكلفة المخططة
أعمال تحت التنفيذالتكلفة المخططة

واقرأ الحسابين المهمين رأسياً فيتضح الشكل:

  • العملاء يصفو إلى 70,150 − 6,100 − 11,500 = 52,550 — وهو الصافي المستحق بالحرف.
  • إيراد المقاولات يصفو إلى 70,150 − 9,150 = 61,000 — وهو قيمة الأعمال قبل الضريبة بالحرف.

وهذا السطر الثاني هو سبب ظهور حساب الإيراد مرتين: فالقيمة المعتمدة تُسجَّل بالإجمالي ثم تُرفَع الضريبة من الإيراد إلى التزام الضريبة، فيستقر الإيراد على الرقم الصحيح. وإن ضُبط التوجيه على غير ذلك انتهت الضريبة داخل الإيراد.

ما غيّره المستخلص الأول في مواضع أخرى

الموضعماذا
بنود العقد 1.01 / 2.01 / 3.01الكمية المحاسَب عليها صارت 400 / 20 / 500
شرط العقد RET-10القيمة المستقطعة 6,100 (وهي تتراكم لأنه شرط مع كل مستخلص)
الدفعة PAP-001إجمالي المسترد 11,500، والمتبقي 34,500
الحصر PCE-001وُسم بأنه استُخلص، وسطوره تحمل الكمية المحاسَب عليها
المستخلصرقم المستخلص 1

المستخلص الثاني — مارس

مبنيّ على الحصر PCE-002، نوعه جاري، تاريخه الفعلي 31 مارس. وهذا الشهر: 300 م³ حفراً و20 م³ خرسانةً و600 م² مبانيَ وأول 200 م² من البياض. وانظر عمود سابق — فهو الرقم التراكمي من العقد، يصل بلا أن يُكتب.

البندسابقحاليإجماليالسعرضريبة 15%الصافي
1.0140030070015,0002,25017,250
2.0120204018,0002,70020,700
3.015006001,10027,6004,14031,740
3.0202002006,8001,0207,820
الإجمالي67,40010,11077,510

والشروط: محتجزات 10% × 67,400 = 6,740؛ واسترداد الدفعة المقدمة 25% من 46,000 = 11,500 مرة أخرى، وما زال المتبقي 34,500 يغطيها.

الأعمال بالضريبة        77,510
ناقصاً المحتجزات       ( 6,740)
ناقصاً الدفعة المستردة (11,500)
الصافي المستحق          59,270

وبعد الاعتماد تقرأ كميات العقد المحاسَب عليها 700 و40 و1,100 و200، ويصير إجمالي ما استُقطع من شرط المحتجزات 6,100 + 6,740 = 12,840، وتُظهر الدفعة المقدمة 23,000 مستردة و23,000 ما زالت قائمة.

تاريخ الشهادات في جدول واحد

EXT-001EXT-002التراكمي
قيمة الأعمال قبل الضريبة61,00067,400128,400
ضريبة 15%9,15010,11019,260
الإجمالي70,15077,510147,660
محتجزات 10%(6,100)(6,740)(12,840)
الدفعة المستردة(11,500)(11,500)(23,000)
الصافي المستحق52,55059,270111,820
المتبقي من الدفعة المقدمة34,50023,000
المحاسَب عليه من العقد (230,000)61,000128,40055.8%

والقصة نفسها بالكميات، وهي ما ينتهي إليه سطر البند على العقد:

البندالمعتمد حتى تاريخهالمتعاقد عليه
1.01 حفر700 م³1,000 م³
2.01 خرسانة مسلحة40 م³60 م³
3.01 مباني بلوك1,100 م²2,000 م²
3.02 بياض200 م²1,000 م²

وكل رقم في هذين الجدولين مشتق. والأرقام الوحيدة التي كتبها إنسان هي الكميات السبع المحاسَب عليها.

ما يفعله المستخلص الختامي على خلاف غيره

المستخلص الختامي ليس مجرد آخر مستخلص، بل يغيّر السلوك في ستة أوجه:

  1. يُسحب كل ما بقي قائماً. فكل دفعة مقدمة وكل غرامة بقي لها رصيد تُخصم كاملة، بغضّ النظر عن نسبتها أو قيمتها الثابتة.
  2. ويُرفض الاعتماد إن بقي شيء مستحقاً بعد ذلك، برسالة تسمي سند الدفع والمبلغ الباقي عليه. أما البواقي الكسرية بمقدار جزء من مئة أو أقل فتُصفَّر حتى لا تعطلك.
  3. وتُجمَّع الشروط من نوع مع المستخلص الختامي وإنتهاء عقد — وهي عادةً الإفراج عن المحتجزات التي تراكمت طول المشروع.
  4. وتُسترد سندات الدفع التي طريقتها المستخلص الختامي هنا ولا في غيره، ويُسحب فيها حتى سندات الدفع اللاحقة التاريخ.
  5. ويُوسَم العقد بأنه منتهٍ، فيُغلق أمام أي حصر أو مستخلص أو غرامة جديدة.
  6. ويُحسب فرق التكلفة — التكلفة الفعلية المسجلة في مستخلصات العقد كلها مقابل التكلفة الفعلية المسجلة في مستندات التكلفة — ويُسجَّل الفرق بزوج حسابات خاص به في التوجيه. وتُوسَم شروط العقد كلها بأنها مكتملة.

وإلغاء المستخلص الختامي يعكس وسم الانتهاء، فيُفتح العقد من جديد.

التكلفة الفعلية التي يستهلكها المستخلص

يفعل المستخلص شيئاً آخر لا علاقة له بالمحاسبة على الأعمال: يستهلك التكلفة الفعلية.

فعند الاعتماد يبحث كل سطر تفاصيل عن سطور حصر التكلفة المفتوحة على العقد نفسه وكود البند نفسه، بتاريخ قبل المستخلص، فيسحب منها الأقدم أولاً. وما يسحبه يُسجَّل على السطر في الكمية المكلفة والتكلفة الفعلية، وتُعرَض عمليات السحب كلها في صفحة الإحصائيات من المستخلص تحت مصادر التكلفة، إلى جانب سندات الغرامة التي استوعبها المستخلص.

وهناك ملاحظتان عمليتان في قراءة تلك القائمة: كل سطر يُختم بسعر وحدة جارٍ وإجمالي جارٍ بينما يسحب السطر من دفعات تكلفة متتابعة، فلا تضرب الكمية المستهلكة في سعر الوحدة توقعاً للإجمالي، ولا تجمع عمود الإجمالي كأن كل سطر مبلغ مستقل. وأما المستخلص التصحيحي المُدخل بكمية سالبة فهو يعكس القيمة لكنه لا يعيد التكلفة الفعلية — فتبقى أرقام التكلفة الفعلية صفراً في مثل هذا السطر، ويصمت قيد التكلفة الفعلية عليه.

ما يمنع الاعتماد

المستخلص كثير الفحوص، لأنه المستند الذي يحرك المال. وأهم ما يستحق المعرفة:

  • لا يجوز أن يكون جدول التفاصيل وجدول الشروط فارغين معاً.
  • كل كود بند يجب أن يوجد في العقد أو في حصر المصدر.
  • المشروع يجب أن يطابق مشروع العقد.
  • نسبة المحاسبة لا تتجاوز 100، ولا تنقص عن نسبة المستخلص السابق للبند نفسه إلا إذا فُعِّل خيار الوحدة الذي يسمح بنقصانها.
  • يُرفض سعر الوحدة المختلف عن سعر العقد حين يكون خيار الإلتزام بأسعار العقد مفعّلاً.
  • النسبة المسموح بها تسقّف الكمية الإجمالية المحاسَب عليها مقابل العقد، إلا إذا فُعِّل الخيار الذي يسمح للمستخلص بتجاوز كميات العقد في ذلك التوجيه.
  • الكميات الموروثة من الحصر لا تُعدَّل إلا إذا سمح التوجيه بذلك.
  • لا يُغيَّر شيء في مستخلص وراءه مستخلص لاحق — لا سطور ولا شروط ولا حتى التاريخ الفعلي. صحّح الأخير، أو ألغِ إلى الأمام.
  • مستخلص مبدئي واحد فقط، ولا شيء بعد الختامي.
  • لا يُبنى مستخلصان على حصر واحد.
  • لا تُدفَع دفعة مقدمة أو غرامة إلى رصيد سالب بالاستقطاع، إلا إذا كان توجيه تلك الدفعة يسمح بالمتبقي السالب.
  • القيمة التراكمية للشرط لا تتجاوز ما خطّطه العقد له.
  • حصر تكلفة بتاريخ لاحق يمنع المستخلص — فلا يُعاد حفظه بعد تسجيل تكلفة لاحقة على العقد.
  • سطور الأقساط يجب أن تطابق إجمالي المستخلص.
  • أكواد بنود الموازنات في السطور يجب أن توجد في الموازنتين التقديرية والتنفيذية المذكورتين.
  • استراتيجية الفاتورة الإلكترونية يجب أن تكون مكتملة — انظر الضرائب على المستخلصات.

والحذف محروس كذلك: فالمستخلص الذي وراءه مستخلصات لاحقة لا يُحذف.

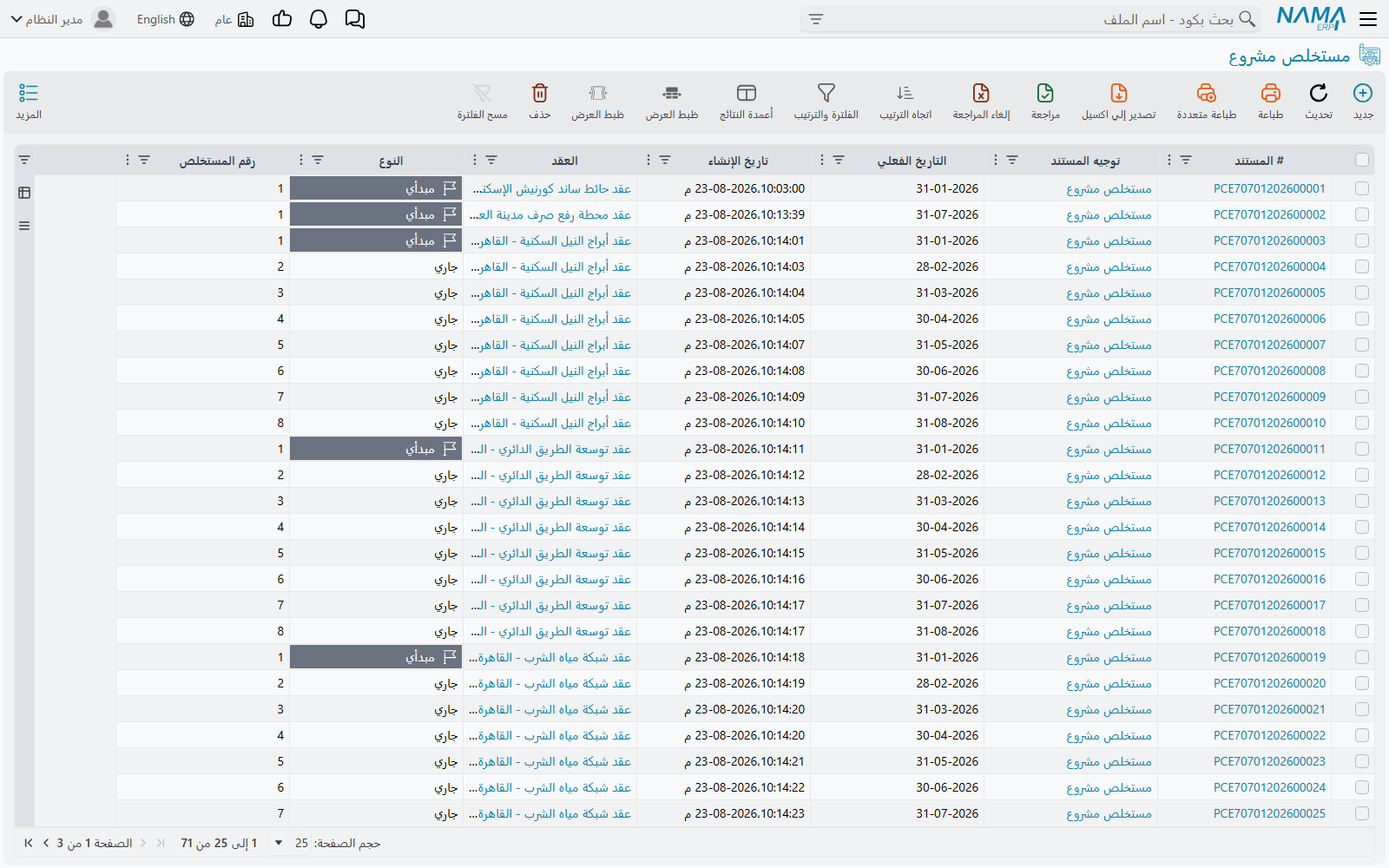

شاشة قائمة المستخلصات، وفيها عمود حالة المعالجة

إلى أين بعد ذلك
