أوامر الإنتاج (Production Orders): التخطيط لما سيتم تصنيعه
ما هو أمر الإنتاج (Production Order)؟
أمر الإنتاج هو التعليمات الرسمية التي تصدرها للمصنع: "اصنع هذا المنتج، بهذه الكمية، بحلول هذا التاريخ." إنه الجسر الذي يربط التخطيط بالتنفيذ، حيث تأخذ كل إعداداتك (قوائم المواد BOM، ومسارات الإنتاج Routings، ومراكز العمل Work Centers) وتحوّلها إلى خطة عملية يمكن لأرضية المصنع العمل وفقها.
ستجد أوامر الإنتاج في التصنيع > المستندات > أمر إنتاج.

وشاشة القائمة هي موضع رؤية الصورة كاملة — كل الأوامر وحالاتها وكمياتها في مكان واحد.

فكّر في أمر الإنتاج كحزمة عمل تحتوي على كل ما يلزم للتصنيع:
- المنتج المراد تصنيعه
- عدد الوحدات
- المواد المستخدمة (من BOM)
- الخطوات الواجب اتباعها (من Routing)
- تاريخ البدء وتاريخ الانتهاء
- من يمكنه القيام بالعمل
- معايير الجودة المطلوبة
الجميل في الأمر أن معظم هذه المعلومات تُملأ تلقائياً بناءً على البيانات الرئيسية. تختار المنتج والكمية، والنظام يتولى الحسابات الثقيلة للمواد والعمليات والموارد.
الترخيص المطلوب
أوامر الإنتاج وسندات أوامر الإنتاج المجمعة ضمن ترخيص التصنيع الأساسي manufacturing. إذا لم تظهر قائمة التصنيع أصلًا فهذا الترخيص غير مفعّل.
إنشاء أول أمر إنتاج
لنستعرض عملية إنشاء أمر إنتاج خطوة بخطوة لنرى كيف يعمل كل شيء معاً.
الأساسيات

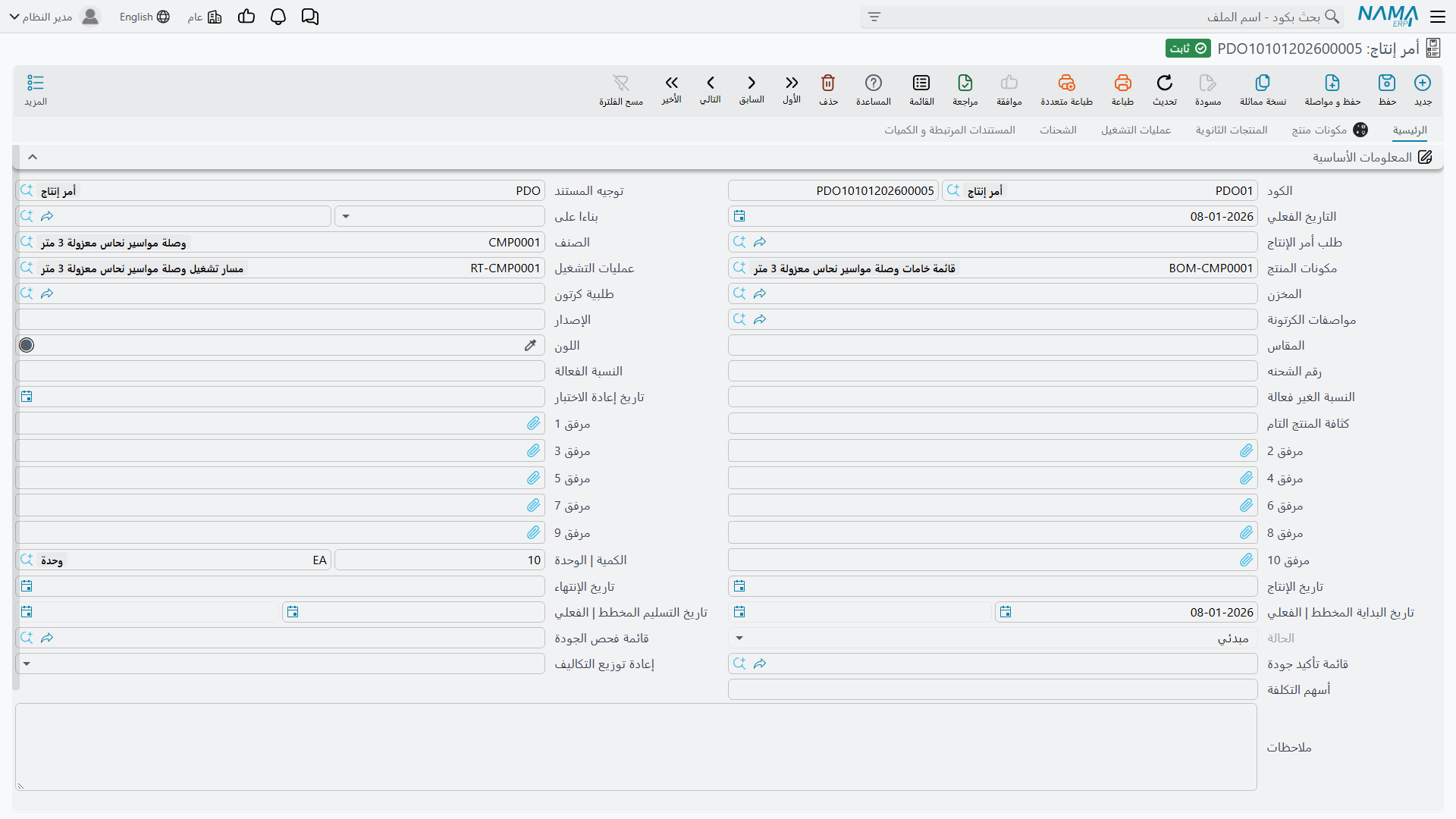

تبدأ بفتح أمر إنتاج جديد وتعبئة البيانات الأساسية:
- الدفتر والتوجيه (Book and Term): تتحكمان في ترقيم المستند وسلوكه (كالمستندات التي تُولَّد تلقائياً)
- الصنف (Item): ما الذي ستصنعه
- الكمية (Quantity): عدد الوحدات
- التواريخ (Dates): متى تخطط للبدء ومتى يجب الانتهاء
فور اختيار المنتج يحدث شيء مثير للاهتمام: يبحث النظام عن BOM وRouting الافتراضيين للمنتج، وإن وجدا يحمّلهما تلقائياً في الأمر. يمكنك دائماً التغيير إلى BOM أو Routing مختلف إن احتجت، ربما لديك وصفات متعددة لنفس المنتج أو طرق إنتاج مختلفة.
سحر التعبئة التلقائية
بمجرد اختيار BOM و Routing ينطلق النظام في العمل. إنه:
يحسب كميات جميع المكونات. إذا كان BOM يقول إنك تحتاج إلى برغيين لكل وحدة وأنت تصنع 100 وحدة، فأنت تحتاج إلى 200 برغي. لكنه أذكى من ذلك: إذا كان BOM يأخذ في الحسبان نسبة هدر 5% أثناء الإنتاج يضيفها، وإذا كان هناك معامل إنتاجية (ربما 95% فقط من المكونات تجتاز العملية بنجاح) يعدّل الكميات وفقاً لذلك.
ينسخ جميع عمليات المسار. كل عملية من Routing تصبح سطراً في أمر الإنتاج، مع أرقام تسلسلية (10، 20، 30...). كل عملية تعرف مركز العمل الذي ستستخدمه، والوقت المطلوب، والموارد (عمالة أو آلات) المحتاجة.
يجلب متطلبات الموارد. إذا كانت عملية ما تحتاج إلى آلة محددة أو عامل متخصص يُضاف ذلك إلى الأمر تلقائياً.
يشمل أي قوالب أو أدوات مطلوبة للعمليات.
الحساب مبني على كمية الأمر الفعلية مقارنةً بالكمية الأساسية في BOM. فإذا كان BOM محدداً لصنع وحدة واحدة وأنت تصنع 100، يُقيّس كل شيء بالتناسب.
قبل بدء الإنتاج
في هذه المرحلة يكون أمر الإنتاج في حالة "Initial" (مبدئي). إنه خطة وليس توجيهاً للبدء الفعلي بعد. هذا يمنحك وقتاً لـ:
مراجعة قائمة المكونات. ربما تحتاج إلى استبدال مادة لأن المفضّلة غير متوفرة. يمكنك تغيير الأصناف أو الكميات أو تحديد الدفعات المستخدمة.
تعديل تسلسل العمليات. في حالات نادرة قد تحتاج إلى تعديل مسار الإنتاج لهذا الأمر تحديداً، ربما تخطّي عملية أو تغيير مركز العمل.
التحقق من توفر الموارد. إذا كانت آلة حيوية متوقفة للصيانة قد تحتاج إلى إعادة جدولة.
التحقق من التواريخ. يمكن للنظام المساعدة في حساب تواريخ إتمام واقعية بناءً على مدد العمليات والكمية المراد تصنيعها.
حين تقتنع بالخطة تبدأ أمر الإنتاج. هذا يغيّر حالته من "Initial" إلى "In Progress" (قيد التنفيذ) ويُقفل هيكل BOM والمسار. لا يزال بإمكانك تعديل بعض الأشياء (كالتواريخ أو الخصائص الأبعادية)، لكن الهيكل الأساسي أصبح ثابتاً. هذا يضمن إمكانية التتبع؛ يمكنك دائماً الرجوع ورؤية ما نصّ عليه الأمر بالضبط.
فهم هيكل أمر الإنتاج
أمر الإنتاج ليس مجرد مستند بسيط، بل هو غني بالمعلومات عبر عدة مجالات. لنستعرض ما يحتويه.
الترويسة (Header)
تحتوي الترويسة على معلومات الأمر الإجمالية:
تعريف المنتج: الصنف الذي تصنعه، والكمية، وأي خصائص محددة كأرقام الدفعات وأرقام السيريال والألوان والمقاسات أو المراجعات. إذا كنت تصنع وحدة زرقاء مقاس Large برقم دفعة 2024-001، يُتابَع كل ذلك هنا.
مراجع BOM والمسار: روابط إلى BOM والمسار الرئيسيين المستخدَمَين. ينسخ النظام هذه في تفاصيل الأمر لكنه يحتفظ بالمرجع للأصليين لأغراض التقارير.
الجدول الزمني: تواريخ البدء والانتهاء المخطط لها، بالإضافة إلى التواريخ الفعلية (تُملأ مع تقدم الإنتاج).
الحالة (Status): Initial أو In Progress أو Closed أو Terminated. هذا يحكم ما يمكنك وما لا يمكنك فعله بالأمر.
الجودة: مراجع لقوائم مراجعة الجودة ومتطلبات التأكيد.
المصدر: إذا جاء هذا الأمر من مكان آخر (كتشغيل MRP أو طلب إنتاج)، يُحتفظ بذلك الرابط.
تفاصيل المكونات
تُظهر هذه المجموعة كل مادة تحتاج إلى استهلاكها. كل سطر يشمل:
- الصنف المكوّن
- الكمية المطلوبة
- العملية التي تُستهلك عندها (مهم للصرف عملية بعملية)
- كيفية الصرف (يدوياً، تلقائياً مع BOM، أو تلقائياً مع تنفيذ العمليات)
- قيم المحددات (دفعة، سيريال، موقع في المخزن)
- أي تعديلات على الإنتاجية أو الفاعلية
حين تُصرف المواد فعلياً أثناء الإنتاج ينشئ النظام مستندات صرف مواد ويربطها بسطور المكونات هذه.
المنتجات المشتركة (Co-Products)
بعض عمليات التصنيع تُنتج مخرجات متعددة. حين تعالج النفط الخام تحصل على البنزين والديزل ومنتجات أخرى. وحين تقسّم اللحم تحصل على قطع وثانويات متنوعة.
تتابع مجموعة المنتجات المشتركة هذه المخرجات الثانوية. كل سطر يشمل:
- الصنف المنتَج
- الكمية المتوقعة
- هل هو منتج مشترك ذو قيمة أم مجرد ثانوي
- النسبة المئوية من إجمالي التكلفة التي يتحملها
- وجهة التسليم (المخزن والموقع)
عمليات المسار (Routing Operations)
هذه هي عملية التصنيع خطوة بخطوة. كل سطر عملية يحتوي على:
التسلسل: مرقّم عادةً 10، 20، 30، 40... (ترك فجوات يسهّل إدراج عمليات جديدة عند الحاجة).
وصف العملية: ما العمل الذي يُنجز، مثل "قطع المادة"، "لحام المفاصل"، "دهان السطح"، "فحص الجودة".
مركز العمل: أين يحدث ذلك، ربما "ماكينة القطع 1" أو "خط التجميع B".
تقديرات الوقت: المدة التي تستغرقها العملية. يمكن تقسيمها إلى وقت إعداد (تحضير لمرة واحدة) ووقت تشغيل (وقت لكل وحدة). يستخدم النظام هذا للجدولة وتخطيط الطاقة الإنتاجية.
تدفق الكمية: عدد الوحدات التي تمر بهذه العملية. أحياناً تُفقد بعض الوحدات بسبب الهدر أو العينات.
ضوابط الإنتاج الزائد: يمكنك تحديد حدود لمقدار الإنتاج الزائد المسموح به.
متطلبات الجودة: روابط لقوائم مراجعة الفحص. يجب على موظفي الجودة إكمالها قبل اعتبار العملية منجزة.
التصنيع المتوازي: علامة تشير إلى إمكانية عمل مراكز عمل متعددة على هذه العملية في آن واحد لزيادة الإنتاجية.
متطلبات الموارد (Resource Requirements)
لكل عملية قد تحتاج إلى موارد متنوعة من أشخاص أو آلات. كل سطر مورد يحدد:
- المورد (فئة عمالة A، ماكينة CNC رقم 3، رافعة شوكية، إلخ)
- الكمية (ربما عاملان أو آلة واحدة)
- الأساس (وقت ثابت بغض النظر عن الكمية، أو وقت لكل وحدة، أو وقت لكل دفعة)
- هل يُحمَّل تلقائياً على الأمر أم يحتاج تأكيداً يدوياً
تغذي هذه البيانات تخطيط الطاقة الإنتاجية (هل نرهق أي موارد؟) والمحاسبة التكاليفية (كم من وقت العمالة والآلات استهلك هذا الأمر؟).
القوالب والأدوات (Molds and Tooling)
بعض التصنيع كالصب بالحقن أو الصب الميت يتطلب أدوات خاصة. تتابع مجموعة القوالب أي قوالب مطلوبة لأي عمليات. هذا يساعد في:
- ضمان توفر القوالب قبل بدء الإنتاج
- تتبع استخدام القوالب لجدولة الصيانة
- تحميل تكاليف استخدام القوالب على المنتجات
معلومات التسليم: التسليمات المخططة
تبيّن صفحة معلومات التسليم مسبقًا كيف سيخرج الإنتاج من أرض المصنع. يحمل جدول مخطط التسليم فيها سطرًا لكل تسليم متوقع: الصنف (صنف الأمر نفسه أو أحد منتجاته الثانوية)، والمخزن والموقع والشحنة وبقية المحددات التي يذهب إليها، والكمية المخطط تسليمها. ولكل سطر كود التسليم المتوقع — اتركه فارغًا فيرقّمه الأمر لك (001، 002، …) عند الحفظ.
ومع حفظ مستندات تسليم المنتج ومرتجعاته على الأمر يُطابَق كلٌّ منها بسطر مخطط، وتتابع الكمية المسلمة فعلياً في السطر ذلك، فيُظهر الجدول دائمًا ما تحقق فعلًا من كل تسليم مخطط. وتبقى في الصفحة نفسها جدول الشحنات المقترحة. أما طريقة المطابقة، وهل يُرفض التسليم خارج المخطط، فتُضبط في التوجيه — انظر التسليمات المخططة.
دورة حياة أمر الإنتاج
لنتابع أمر الإنتاج من لحظة إنشائه حتى الاكتمال.
الإنشاء
يمكن إنشاء أوامر الإنتاج بعدة طرق:
الإنشاء اليدوي: ببساطة تنشئ أمراً جديداً وتختار منتجاً وتدخل كمية. هذا شائع في سيناريوهات الإنتاج حسب الطلب أو الاستجابة لطلبات عملاء محددة.
من MRP: إذا كنت تشغّل تخطيط متطلبات المواد، يحلل النظام الطلب (من أوامر المبيعات والتوقعات وغيرها) ويولد أوامر إنتاج مقترحة تلقائياً. تراجع هذه المقترحات وتحوّلها إلى أوامر فعلية.
من طلبات الإنتاج: بعض الشركات تفضل عملية ثنائية الخطوات: يُنشئ المخططون طلبات أوامر إنتاج (مقترحات) تمر بدورة موافقة، ثم تُحوَّل الطلبات الموافَق عليها إلى أوامر إنتاج فعلية.
من الأوامر المجمّعة: يمكنك تجميع متطلبات متعددة صغيرة في أمر مجمّع ثم توليد أوامر إنتاج فردية منه.
بصرف النظر عن كيفية إنشائها تتبع جميعها نفس دورة الحياة بعد ذلك.
انفجار BOM
حين تختار BOM يُنفّذ النظام "انفجار BOM"، أي يُفكّك هيكل المنتج إلى متطلبات مواد فعلية.
لمنتج بسيط هذا واضح. لتجميعات معقدة فيها تجميعات فرعية يصبح أكثر تعقيداً. يستطيع النظام الانفجار عبر مستويات متعددة. إذا كنت تصنع سيارة:
- السيارة تحتاج إلى محرك (مستوى 1)
- المحرك يحتاج إلى عمود مرفقي crankshaft (مستوى 2)
- العمود المرفقي يحتاج إلى صلب خاص (مستوى 3)
يتسلسل النظام عبر جميع المستويات محسوباً إجمالي احتياجات المواد الخام.
كما يتعامل مع سيناريوهات معقدة مثل:
- معاملات الهدر: إذا توقعت هدر 10% من المواد أثناء القطع، يضيف 10% إضافية للمتطلب.
- معاملات الإنتاجية: إذا اجتاز 95% فقط من المكونات مراقبة الجودة، يعدّل الكميات لضمان الحصول على العدد الصحيح من القطع الجيدة.
- التجميعات الوهمية (Phantoms): أحياناً تكون هناك تجميعات فرعية وهمية موجودة في BOM لأغراض هندسية لكنها لا تُخزَّن فعلياً، إذ تُجمَّع وتُستخدم فوراً. يتعامل النظام معها بسلاسة.
تجميع الشحنات وتجهيز المواد
قبل البدء في الإنتاج تحتاج إلى تحديد المخزون الفعلي الذي ستستخدمه. إذا كنت تتتبع بأرقام الشحنات (شائع في الغذاء والأدوية والكيماويات) فهذا حيوي للتتبع.
في تبويب المكونات زرّان لهذا الغرض. تجميع الشحنات يملأ أرقام الشحنات على سطور المكونات من المخزون المتاح في مخزن الرأس وموقعه، ويسألك أولًا هل يمسح الشحنات الموجودة على السطور. وإنشاء سند حجز للكميات يفتح سند حجز جديدًا في نافذة منبثقة، مملوءًا مسبقًا بسطر لكل مكوّن — الصنف والكمية والمحددات والتواريخ — فتحفظه ليُحجز ذلك المخزون لهذا الأمر. ويجب حفظ أمر الإنتاج قبل أن يعمل الزر الثاني.
قد تنشئ أيضاً صرف مواد في هذه المرحلة لنقل المواد فعلياً من المخزن إلى أرضية المصنع تحضيراً للإنتاج. أو تنتظر وتصرف المواد عند احتياج كل عملية لها. يعتمد ذلك على سير عمل مصنعك.
بدء الأمر
حين يكون كل شيء جاهزاً اضغط بدء أمر الإنتاج. يضبط الزر حالة الأمر على قيد التنفيذ على الشاشة؛ ثم احفظ الأمر لتثبت الحالة. والأمر المغلق أو المنهي يرفض برسالة «هذا الأمر انتهي او تم اغلاقة».
ومن بعدها، ما لم يسمح توجيه أمر الإنتاج بذلك عبر السماح بالتعديل في مكونات المنتج وعمليات التشغيل بعد بدء أمر الإنتاج، يُرفض حفظ الأمر إذا تغيّرت سطور المكونات أو عمليات التشغيل أو موارد عمليات التشغيل بإحدى الرسائل:
- «لا يمكن تغير سطور مكونات المنتج»
- «لا يمكن تغيير سطور سطور عمليات التشغيل»
- «لا يمكن تععديل سطور موارد التشغيل»
وللتراجع استخدم المزيد ← إلغاء بدء أمر الإنتاج ثم احفظ. ويُرفض برسالة «لا يمكن لهذا الأمر أن يرجع لحاله بإنتظار المعالجة لأن هناك مستندات تعتمد عليه» بمجرد أن يُحرَّر أي مستند على الأمر: تنفيذ أو صرف أو تسليم.
تنفيذ الإنتاج
الآن يبدأ العمل الفعلي. مع تنفيذ العمليات في أرضية المصنع يسجّل العمال (أو المشرفون) ما جرى باستخدام مستندات تنفيذ الإنتاج.
قد تقول هذه التنفيذات:
- "نُقلت 50 وحدة من العملية 10 إلى العملية 20"
- "وُجدت 5 وحدات معيبة عند العملية 30 وتُنقل إلى حالة المرفوض"
- "أُخذت عينتان عند العملية 40 لاختبار الجودة"
كل تنفيذ يمكنه تشغيل مستندات أخرى تلقائياً:
- صرف المواد: إذا هيأت المكونات للصرف التلقائي أثناء التنفيذ، ينشئ النظام هذه المستندات عند استهلاك العمليات للمواد.
- قسائم الموارد: لتسجيل ساعات العمالة والآلات الفعلية المستخدمة.
- مستندات الجودة: إذا كانت للعمليات قوائم مراجعة جودة، يستطيع النظام إصدار مستندات مراقبة جودة يجب تعبئتها.
- تسليم المنتجات: عند إكمال العملية الأخيرة يستطيع النظام استلام البضائع المنتهية تلقائياً إلى المخزون.
سنتناول التنفيذ بالتفصيل في دليله الخاص، لكن النقطة الأساسية هي أن أوامر الإنتاج وتنفيذات الإنتاج مترابطة ارتباطاً وثيقاً. الأمر هو الخطة والتنفيذ هو الواقع.
تتبع التقدم
خلف الكواليس يحتفظ نما بشيء يُسمى قيود نظام الإنتاج (Production System Entries). تتابع هذه القيود أين توجد الكميات في أي لحظة.
لكل عملية في أمرك يعرف النظام:
- عدد الوحدات المنتظرة للتقدم للأمام (حالة ToMove)
- عدد المرفوضة لإعادة العمل
- عدد المهدرة
- عدد المحتجزة كعينات
هذا يمنحك رؤية في الوقت الفعلي. يمكنك فتح أمر الإنتاج ورؤية فوراً: "العملية 20 لديها 75 وحدة جاهزة للتقدم، العملية 30 لديها 60 وحدة قيد التنفيذ، لقد هدرنا 3 وحدات حتى الآن."
يحب مديرو الإنتاج هذا لأنهم لا يحتاجون إلى المشي في أرضية المصنع لمعرفة الحالة؛ إنها موجودة في النظام مباشرة.
التعامل مع المواقف غير المتوقعة
نادراً ما يسير التصنيع وفق الخطة تماماً. نما يتعامل مع الواقع:
إعادة العمل (Rework): حين تجد الجودة مشكلات تنتقل الوحدات إلى حالة المرفوض. يمكن إرسالها إلى عملية سابقة لإعادة العمل وإصلاحها ثم إعادتها عبر العملية.
الهدر (Scrap): أحياناً تتلف الوحدات بشكل لا يمكن إصلاحه. تنتقل إلى حالة الهدر. يتابع النظام كميات الهدر للمحاسبة التكاليفية وتحسين العمليات.
الإنتاج الزائد أو الناقص: ربما كانت إنتاجيتك أفضل من المتوقع وأنتجت وحدات أكثر من المخطط. أو ربما تسبّبت مشكلة في إنتاج أقل. يسمح النظام بذلك (ضمن حدود مُهيّأة) ويتابع الكميات الفعلية.
المسارات المتوازية: بعض المنتجات يمكن أن تكون لها عمليات تسير بالتوازي. ربما يمكن للوحدات المرور عبر خط الطلاء A أو خط الطلاء B في آن واحد. يدعم النظام ذلك بعلامات العمليات المتوازية ويتعامل مع التعقيد.
الاكتمال
في نهاية المطاف تكتمل العملية الأخيرة وتُسلَّم جميع البضائع المنتهية إلى المخزون. الأمر منتهٍ وظيفياً لكن حالته لا تزال "In Progress".
لإنهاء الأمر رسمياً تُنشئ قسيمة إغلاق الأمر. هذه:
- تحسب إجمالي التكاليف الفعلية (مواد وعمالة وعبء عام)
- تقارن بالأسعار القياسية إن سجّلتها
- تحدّث قيم مخزون البضائع المنتهية
- تولّد قيود محاسبية
- تغيّر حالة الأمر إلى "Closed"
بعد الإغلاق يُقفل الأمر. لا مزيد من التنفيذات ولا مزيد من التغييرات. أصبح تاريخاً.
(يوجد أيضاً خيار إنهاء الأمر إذا كنت تلغيه دون اكتمال، ربما ألغى العميل طلبه، أو اكتشفت عيباً في التصميم، أو كانت المواد الخام غير متوفرة.)
ميزات خاصة جديرة بالمعرفة
النسب المئوية المسموح بها والإنجاز الزائد
في العالم المثالي تطلب 100 وحدة وتنتج بالضبط 100 وحدة. لكن الواقع أكثر فوضوية.
يمكنك تعيين نسب مئوية مسموح بها على العمليات. إذا كانت للعملية 50 نسبة مسموحة 5% وطلبت 100 وحدة، يمكن للعمال إنتاج ما يصل إلى 105 وحدات دون أخطاء أو تحذيرات.
لماذا يُسمح بذلك؟ أحياناً تحتاج إلى إنتاج زائد في العمليات المبكرة لتعويض الخسائر في مرحلة لاحقة. قد تقطع 110 قطعاً مع علمك أن 5 ستفشل في الفحص و5 ستتلف أثناء التشطيب. النتيجة النهائية: 100 وحدة جيدة.
للعملية الأولى توجد علامة الإنجاز الزائد غير المحدود. تتيح لك إنتاج ما تحتاجه في تلك المرحلة مع مراعاة جميع الخسائر اللاحقة.
حدود السماحية تحكم ما يجوز لسطر تنفيذ واحد أن يسجّل وصوله مقارنة بما نقله. لكنها لا تسمح لخطوة بأن تعطي أكثر مما تملك. فللخطوة التي تشغّل الأمر عدة مرات وتواصل الإنتاج بعد كمية الأمر (والكوريجتور هو المثال المعتاد)، فعّل السماح بالكمية السالبة للعملية 1 في الترويسة، أو السماح بالكمية السالبة على سطر المسار لخطوة لاحقة. عندئذ يجوز للتنفيذات أن تنقل من تلك الخطوة أكثر مما لديها؛ ويتوقف رصيدها عند الصفر بدل أن يصبح سالبًا. ويحتاج الخياران إلى تفعيل Use Production Movement System Entry في إعدادات التصنيع. ويعرض تنفيذ الإنتاج مثالًا كاملًا.
قوائم المواد (BOMs) متعددة المستويات والتجميعات الفرعية
يتألق نما مع المنتجات المعقدة. يمكنك أن يكون لديك منتج مكتمل مصنوع من تجميعات فرعية هي نفسها مصنوعة من مكونات.
يستطيع النظام التعامل مع هذا بطريقتين:
الانفجار الكامل (Full Explosion): انفجار جميع مستويات BOM وصولاً إلى المواد الخام. أنشئ أمر إنتاج واحد للمنتج على أعلى مستوى وستشمل قائمة المكونات كل شيء حتى أدنى مستوى. هذا يعمل للمنتجات التي لا تُخزَّن تجميعاتها الفرعية بشكل منفصل.
أوامر الإنتاج المتداخلة (Nested Production Orders): أنشئ أوامر إنتاج منفصلة للتجميعات الفرعية. اصنع التجميعات الفرعية أولاً واستلمها إلى المخزون ثم استهلكها عند صنع المنتج النهائي. هذا يعمل حين تكون التجميعات الفرعية أصنافاً معيارية مستخدمة في منتجات متعددة.
تختار المنهج بناءً على احتياجات عملك.
المنتجات المشتركة والثانوية (Co-Products and By-Products)
بعض التصنيع ينتج بطبيعته منتجات متعددة. المثال الكلاسيكي هو تكرير النفط: لا تحصل فقط على البنزين بل أيضاً الديزل ووقود الطائرات والبتروكيماويات المتنوعة.
تتيح لك مجموعة المنتجات المشتركة تتبع جميع المخرجات. لكل منتج مشترك يمكن أن يكون له:
- كميته الخاصة
- وجهته الخاصة (مخزن وموقع)
- حصته التكاليفية (النسبة المئوية من إجمالي تكلفة الإنتاج التي يتحملها)
حين تغلق أمر الإنتاج تُوزَّع التكاليف على المنتج الرئيسي والمنتجات المشتركة بناءً على النسب التي حددتها.
تكامل الجودة
الجودة مبنية داخل العملية وليست مضافة عليها.
يمكن أن تحتوي العمليات على قوائم مراجعة مراقبة الجودة أو قوائم مراجعة ضمان الجودة مرفقة بها. حين يصل تنفيذ إنتاج إلى تلك العملية، ينشئ النظام تلقائياً مستند مراقبة جودة بجميع بنود الفحص من قائمة المراجعة.
يعبّئ فاحصو الجودة المستند مجيبين على الأسئلة ومسجّلين القياسات. قد يحتاج المستند إلى موافقة قبل الاستمرار في الإنتاج، تُهيّئ ذلك بناءً على متطلبات الجودة لديك.
هذا يضمن تطبيق بوابات الجودة فعلياً وعدم تخطّيها.
تتبع التكاليف طوال الإنتاج
حتى قبل إغلاق الأمر يتابع النظام التكاليف. تتراكم في حقول ترويسة أمر الإنتاج:
- تكلفة صرف المواد: كل مادة صُرفت للأمر
- تكلفة إعادة المواد: إذا أُعيدت مواد (ربما صرفت أكثر من اللازم)
- تكلفة الموارد: وقت العمالة والآلات
- تكلفة القوالب: استخدام الأدوات
- تكلفة الهدر: قيمة الوحدات المهدرة
- تكلفة المنتج المسلّم: قيمة البضائع المنتهية المسلّمة
- تكلفة المنتج المُعاد: إذا أُعيدت بضائع منتهية لإعادة العمل
يمكنك مراجعة هذه التكاليف في أي وقت لترى كم أنفقت على الأمر حتى الآن.
طلبات أوامر الإنتاج ودورات الموافقة
بعض المنظمات تريد عملية موافقة رسمية قبل أن يبدأ التصنيع. تخدم طلبات أوامر الإنتاج هذا الغرض.
المسار هو:
- يُنشئ المخطط طلب أمر إنتاج (أمر مقترح)
- يمر الطلب بدورة الموافقة (ربما مدير الإنتاج ثم مدير المواد)
- تُحوَّل الطلبات الموافَق عليها إلى أوامر إنتاج فعلية
- يبدأ الإنتاج
هذا يفصل التخطيط عن التفويض ويمنح الإدارة السيطرة على ما يُنتج.
أوامر الإنتاج المجمّعة للتخطيط الدفعي
إذا كنت تُشغّل دورة تخطيط أسبوعية ولديك عشرات أو مئات من المتطلبات الصغيرة، فإنشاء أوامر إنتاج فردية لكل واحدة مُضنٍ.
أوامر الإنتاج المجمّعة تتيح لك:
- إنشاء أمر مجمّع واحد
- إضافة سطور متعددة (منتجات مختلفة وكميات مختلفة وتواريخ استحقاق مختلفة)
- مراجعة وتعديل الدفعة الكاملة
- توليد أوامر إنتاج فردية من كل سطر بنقرة واحدة
إنها موفّرة للوقت في بيئات الإنتاج للمخزون ذات الحجم الكبير.
يستطيع النظام حتى دمج السطور المتشابهة. إذا كان لديك ثلاثة متطلبات منفصلة لنفس المنتج في نفس الأسبوع يمكنه دمجها في أمر إنتاج واحد أكبر.
أزرار الأمر المجمَّع نفسه، في التصنيع ← المستندات ← سند أوامر الإنتاج المجمعة:
- تجميع طلبات أوامر الإنتاج يضيف إلى جدول التفاصيل كل طلب أمر إنتاج لم يتحول بعد إلى أمر إنتاج ويقع داخل المديات المذكورة في الرأس — كود الطلب والتاريخ الفعلي والصنف والشركة والفرع والقطاع والإدارة والمجموعة التحليلية. والطلبات الموجودة في الجدول تُتخطّى. ومع تعليم دمج السطور المتشابهة تُدمج الطلبات التي تصف السطر نفسه في سطر واحد.
- فرد سطور الكميات المطلوبة يعمل في الاتجاه المعاكس: يقرأ تبويب الكميات المطلوبة، ويجمع الكميات لكل صنف، ويعيد كتابة جدول التفاصيل بسطر واحد لكل صنف.
- تجميع الخامات الخاصة بأوامر الإنتاج يحتاج مستندًا محفوظًا. لكل صنف في جدول التفاصيل ينزل في مكونات المنتج الافتراضية للصنف مستوى بعد مستوى، ويملأ جدولين: الخامات القابلة للتصنيع للأصناف الوسيطة التي لها مكونات منتج خاصة بها، والمواد الخام النهائية للخامات المشتراة في القاع. ويحفظ المستند عند الانتهاء.
ولإعادة الأوامر التي بدأت إلى الحالة المبدئية دفعة واحدة، اختر الأوامر المجمعة في قائمتها واستخدم المزيد ← إلغاء بدء أمر الإنتاج المجمع.

سيناريوهات العمل الشائعة
لنستعرض بعض السيناريوهات النموذجية.
السيناريو: التصنيع حسب الطلب
يطلب عميل 50 وحدة مخصصة. إليك كيف يسير الأمر:
- يُنشئ المبيعات أمر بيع لـ 50 وحدة
- يُنشئ المخطط أمر إنتاج مرتبطاً بأمر البيع ذاك
- يختار المنتج والكمية 50 وتاريخ التسليم المطلوب
- يملأ النظام BOM والمسار تلقائياً
- يراجع المخطط ويعدّل إن لزم (ربما يريد العميل لوناً مختلفاً)
- يبدأ أمر الإنتاج
- تُصرف المواد لأرضية المصنع
- تنفّذ أرضية المصنع الإنتاج عملية بعملية
- تُسلَّم البضائع المنتهية إلى المخزون
- يُغلق الأمر وتُحسم التكاليف
- تُشحن الوحدات للعميل
يربط أمر الإنتاج كل شيء معاً: يمكنك التتبع من أمر العميل إلى المواد المستهلكة إلى عمل أرضية المصنع إلى البضائع المنتهية إلى الشحن.
السيناريو: الإنتاج للمخزون بتوجيه MRP
تصنع منتجات معيارية للحفاظ على المخزون. يساعد MRP في أتمتة التخطيط:
- ينظر النظام في توقعات المبيعات والمخزون الحالي وأوامر البيع المفتوحة
- يحسب المتطلبات الصافية (ما تحتاج لصنعه)
- يولّد أوامر إنتاج مقترحة لتلبية تلك المتطلبات
- يراجع المخطط المقترحات ويعدّل الكميات أو التواريخ إن لزم
- يحوّل المقترحات الموافَق عليها إلى أوامر إنتاج فعلية
- يبدأ الأوامر
- ينفَّذ الإنتاج
- تُجدّد البضائع المنتهية المخزون
- تُغلق الأوامر
يمكن أن يعمل هذا أسبوعياً أو حتى يومياً، محدّثاً خطط الإنتاج باستمرار بناءً على الطلب المتغير.
السيناريو: إعادة العمل ومشكلات الجودة
أنت تنتج دفعة من 100 وحدة. عند العملية 30 (الطلاء) يكتشف فحص الجودة أن 10 وحدات بها عيوب.
- ينقل تنفيذ الإنتاج 90 وحدة من Op30-ToMove إلى Op40-ToMove (اجتازت الفحص)
- تنفيذ آخر ينقل 10 وحدات من Op30-ToMove إلى Op30-Rejected (رسبت)
- تُعاد الوحدات في حالة Rejected: نقل 10 وحدات من Op30-Rejected إلى Op20-ToMove (لإعادة الصنفرة قبل إعادة الطلاء)
- تعمل تلك الـ 10 وحدات عبر Op20 و Op30 مرة أخرى
- هذه المرة تجتاز الفحص وتتقدم مع البقية
يتابع النظام كل هذا. يمكن للتقارير أن تُظهر لك مقدار إعادة العمل التي تقوم بها، وأين تحدث العيوب، وأي العمليات تملك أعلى معدلات فشل؛ بيانات قيّمة للتحسين المستمر.
ما يمكنك وما لا يمكنك فعله
فهم القيود يساعد على تجنب الإحباط:
عندما يكون الأمر في حالة "Initial"
✅ يمكنك تغيير أي شيء: BOM والمسار والمكونات والعمليات والكميات والتواريخ ✅ يمكنك حذف الأمر ✅ يمكنك بدء الأمر
❌ لا يمكنك تنفيذ الإنتاج (يجب أن يكون In Progress أولاً)
عندما يكون الأمر في حالة "In Progress"
✅ يمكنك تنفيذ الإنتاج ✅ يمكنك تعديل التواريخ ✅ يمكنك تعديل كميات المكونات أو تحديد الدفعات ✅ يمكنك تعديل معاملات العمليات كالنسب المئوية المسموح بها ✅ يمكنك إغلاق الأمر أو إنهاؤه
❌ لا يمكنك إضافة أو إزالة المكونات (BOM مقفل) ❌ لا يمكنك إضافة أو إزالة العمليات (المسار مقفل) ❌ لا يمكنك حذف الأمر (إذا أُنجز أي عمل)
عندما يكون الأمر في حالة "Closed"
✅ يمكنك عرض كل شيء للرجوع إليه تاريخياً ✅ يمكنك تشغيل تقارير التكاليف وتحليل الانحرافات
❌ لا يمكنك تغيير أي شيء (مقفل) ❌ لا يمكنك تنفيذ المزيد من الإنتاج ❌ لا يمكنك إعادة فتحه من الأمر نفسه
لإعادة فتح أمر مغلق ألغِ سند إغلاق أمر الإنتاج الخاص به أو احذفه. يعود الأمر إلى "In Progress" ويمكن تسجيل العمل عليه من جديد.
تضمن دورة الحياة هذه سلامة البيانات. بمجرد بدء الإنتاج واستهلاك المواد وتسجيل العمالة، لا يمكنك الرجوع وتغيير ما كان الأمر يقتضيه. ما تراه هو ما حدث فعلاً.
كيف تحصل على نتائج جيدة من أوامر الإنتاج
أمر الإنتاج لا يكون أبدًا أفضل من البيانات الرئيسية التي تحته. والوقت المبذول في جعل قوائم المكونات دقيقة — كميات صحيحة، ونسب هالك صادقة، ومردود واقعي — ومسارات التشغيل واقعية، يردّ نفسه في كل أمر يستخدمها. والبديل مصنع يعدّل يدويًا كل أمر ينشئه، وهو أبطأ وأقل موثوقية من إصلاح الملف الرئيسي مرة واحدة.
والحجة نفسها تسري على تجاوز كميات المكونات على الأمر ذاته. فالأرقام المحسوبة تراعي أصلًا المردود والهالك وتناسب كمية الأمر. والتجاوز صحيح أحيانًا، لكن ينبغي أن يكون قرارًا له سبب لا عادةً، لأن الرقم اليدوي يكفّ عن الاستجابة لتغيرات الوصفة ويصير خاطئًا في صمت.
والتوقيت مهم كذلك. فحالة جارٍ التنفيذ موضوعة للأوامر التي يجري العمل عليها فعلًا، وبدء أمر قبل الإنتاج بشهور يترك لديك قائمة أوامر مفتوحة لا تخبرك بشيء عما يفعله المصنع حقًا. والإغلاق السريع منطقه المعكوس نفسه: بعد أسبوع أو أسبوعين من انتهاء الإنتاج، أغلقه. فالسجل يبقى متاحًا، لكنه يكفّ عن تشويش صورة العمل الجاري.
وحيث تجد نفسك تنشئ عشرات الأوامر المتشابهة يدويًا، فقف واستخدم الأدوات الموضوعة لذلك — طلبات أوامر الإنتاج لمسار الطلب إلى الأمر، أو الأوامر المجمّعة لتخطيط الدفعات.
مقفل بعد البدء
بمجرد بدء أمر الإنتاج، يُقفل هيكل قائمة المكونات ومسار التشغيل فيه. راجعهما قبل البدء لا بعده.
الخطوة التالية: التنفيذ
إنشاء الأمر تخطيط، وتنفيذ الإنتاج هو موضع تسجيل العمل.
رسائل قد تظهر لك
| الرسالة | لماذا | ما تفعله |
|---|---|---|
| «بالنسبة للأوبشن {0} في سطور{1} - سطر واحد فقط يمكنه تفعيل هذا الأوبشن» | أكثر من سطر مكوّن في الأمر معلَّم فيه مكمِّل الوزن. فمكوّن واحد يستوعب فرق الوزن لا عدة مكونات. | أزل العلامة عن جميع المكونات إلا واحدًا. |
| «توجية و دفتر أمر الإنتاج الموجودين في التوجيه لا يمكن ان يكونا فارغين» | يُحفَظ أمر إنتاج مجمَّع وتوجيهه لا يذكر التوجيه والدفتر الذي تُنشأ بهما أوامر الإنتاج المفردة. | املأ توجيه أمر الإنتاج ودفتره في توجيه الأمر المجمَّع، ثم احفظ من جديد. |
| «أمر الإنتاج {0} حالته ليست إبتدائية لا يمكنك تعديله» | تغيّر سطر من الأمر المجمَّع، وأمر الإنتاج وراءه غادر الحالة الابتدائية بالفعل. وتُرفع للأمر الذي تشير إليه الآن وللأمر الذي تتخلى عنه. | اترك الأوامر التي بدأت وعدّل مستندات التنفيذ بدلًا منها. والرفض نفسه يظهر بالإنجليزية حين يكون السطر الجديد هو المفحوص، لأن إحدى الصيغتين فقط لها ترجمة عربية. |
| «لا يمكنك اختيار الحقل {0} و{1} معًا» | بدء أمر الإنتاج وإلغاء بدء أمر الإنتاج معلَّمان معًا في الأمر المجمَّع، فكأنك تطلب بدء الأوامر وإلغاء بدئها في حفظة واحدة. | علّم أحدهما واحفظ، وعلّم الآخر في حفظة لاحقة إن أردت العكس بعدها. |
| You must enable the option {0} in manufacturing configuration to be able to use {1} | السماح بالكمية السالبة للعملية 1، أو السماح بالكمية السالبة على سطر مسار، مفعّل بينما Use Production Movement System Entry معطّل في إعدادات التصنيع. فالخياران لا يعملان إلا فوق حركات الكميات. ولا توجد ترجمة عربية للرسالة. | فعّل الإعداد (ثم استخدم إعادة إنشاء حركات الكميات للأوامر الجارية بالفعل)، أو ألغِ تفعيل الخيارين. |
| «الصنف {0} ليس صنف أمر الإنتاج ولا أحد منتجاته الثانوية» | سطر في جدول مخطط التسليم يذكر صنفًا لا ينتجه الأمر. | اختر صنف الأمر أو أحد منتجاته الثانوية في ذلك السطر. |
| «كود التسليم المتوقع {0} في السطر {1} مكرر مع السطر {2}» | سطران من التسليمات المخططة يحملان كود التسليم المتوقع نفسه. | غيّر أحد الكودين، أو أفرغه ليرقّمه الأمر. |
| «الكمية المخطط تسليمها {0} للصنف {1} تتجاوز الكمية المنتجة {2}» | مجموع التسليمات المخططة لصنف يزيد على ما ينتجه الأمر منه. | خفّض الكميات المخططة، أو ارفع كمية الأمر أو المنتج الثانوي. |
| «الكمية المخطط تسليمها {0} في سطر التسليم المخطط {1} لا يمكن أن تكون أقل من الكمية المسلمة {2}» | خُفّضت كمية مخططة إلى أقل مما سُلّم فعلًا على ذلك السطر. | أبقها مساوية على الأقل لـ الكمية المسلمة فعلياً. |
