خطط عمل الصيانة

يقول عقد الصيانة: «تشيلر 1 له زيارة شهرية وزيارة ربع سنوية لمدة اثني عشر شهراً». وخطة العمل هي هذه الجملة وقد تحولت إلى صفوف مؤرخة — أربعة وأربعين صفاً في مثالنا — ثم تحولت هذه الصفوف إلى أوامر صيانة حقيقية. وهي مستند الجدولة الوحيد في الوحدة الذي ينتج شيئاً، وتقع تماماً في منتصف الطريق بين ضغطتَي الزر اللتين تجعلان الصيانة الوقائية تحدث.

القائمة: خدمة العملاء ← مستندات الصيانة ← خطة عمل صيانة.

الترخيص المطلوب

crm-maintenance. والتوجيه إجباري، ويحمل شيئاً واحداً مهماً: دفتر وتوجيه أمر الصيانة اللذين يكتب فيهما زر إنشاء أوامر صيانة. وبدون هذا الزوج لا ينتج الزر شيئاً. راجع توجيهات مستندات الصيانة.

شاشة خطة عمل الصيانة

من أين تأتي خطط العمل

أنت لا تنشئ خطة عمل بيدك. فهي تصل دفعةً واحدة حين يفتح أحدهم عقد صيانة ويضغط إنشاء خطط عمل — الضغطة الأولى من اثنتين.

في 1 مارس 2026 تضغط ناهد الجندي هذا الزر على MC-0021، فتظهر اثنتا عشرة خطة عمل: من WP-0087 إلى WP-0098.

كيف تُنتَج التواريخ

يأخذ المولّد كل سطر آلة على العقد، ويقرأ أعمدة نوع الزيارة فيه، ويخطو بتاريخ إلى الأمام ابتداءً من تاريخ بداية العقد. وتفصيلان يحسمان كل شيء:

  1. يخطو أولاً ثم يسجّل. فتاريخ بداية العقد نفسه لا يُنتج زيارة أبداً. والسلسلة الشهرية على عقد يبدأ في 1 مارس 2026 تبدأ في 1 أبريل 2026.
  2. يواصل الخطو ما دام التاريخ في أو قبل تاريخ نهاية العقد. فآخر صف يقع في تاريخ النهاية أو قبله، ولا يتجاوزه أبداً.

وتعتمد الخطوة على نوع الزيارة، وأحدها ليس كما يوحي اسمه:

نوع الزيارةالخطوة التي يأخذها النظام
يومييوم واحد
أسبوعي7 أيام
نصف شهرية14 يوماً
شهريةشهر واحد
ربع سنوية3 أشهر
نصف سنوية6 أشهر
سنوية12 شهراً

«نصف شهرية» تخطو 14 يوماً لا شهرين

يظهر الخيار باسم نصف شهرية بالعربية وBimonthly بالإنجليزية، والخطوة التي يأخذها النظام أربعة عشر يوماً. فمن قرأه «كل شهرين» أنتج نحو أربعة أضعاف ما توقع من الزيارات؛ ومن قرأه «مرتين في الشهر» فلم يصب تماماً كذلك، لأن 14 يوماً ليست نصف كل شهر.

مثال محسوب: لو أن MCH-00318 أُعطيت نصف شهرية بدل شهرية على MC-0021، لسارت سلسلتها هكذا: 2026-03-15، 2026-03-29، 2026-04-12 … بخطوة 14 يوماً في كل مرة، منتهيةً في 2027-02-28 — أي 26 صفاً بدل 12 (لأن التاريخ التالي 2027-03-14 يقع بعد نهاية العقد). فاعتبر هذا الخيار دائماً كل 14 يوماً، وسعّر العقد على هذا الأساس.

وتفصيل التوسعة على MC-0021 كالتالي:

نوع الزيارةالخطوةتنطبق علىأول تاريخآخر تاريخصفوف لكل آلة
شهرية‎+شهرالآلات الثلاث2026-04-012027-03-0112
ربع سنوية‎+3 أشهرMCH-00311 وMCH-003122026-06-012027-03-014

ومجموعها (12 + 4) + (12 + 4) + 12 = 44 صفاً — مطابقةً للزيارات الأربع والأربعين المدفوعة مقدماً على العقد.

كيف تُجمَّع الصفوف في مستندات

الأربعة والأربعون صفاً لا تعني أربعة وأربعين مستنداً. فـنوع إنشاء خطة العمل على العقد هو الذي يقرر كيف تُحزَم:

نوع الإنشاءينتج
إنشاء خطة الصيانة بناء على فترة العقد (الافتراضي إذا تُرك الحقل فارغاً)خطة عمل لكل شهر ميلادي من تاريخ الأمر المتوقع، ويكون التاريخ الفعلي لخطة العمل هو أول ذلك الشهر
إنشاء خطة الصيانة بناء على نوع الزيارة فقطخطة عمل لكل نوع زيارة
إنشاء خطة الصيانة بناء على نوع الزيارة مع اعتبار فترة العقدخطة عمل لكل نوع زيارة، لكل شهر

ويستعمل MC-0021 الأول، فتحطّ صفوفه الأربعة والأربعون في اثني عشر مستنداً شهرياً:

خطة العملالتاريخ الفعليالسطورماذا
WP-00872026-04-013شهرية × 3 آلات
WP-00882026-05-013شهرية × 3
WP-00892026-06-015شهرية × 3 + ربع سنوية × 2
WP-00902026-07-013شهرية × 3
WP-00912026-08-013شهرية × 3
WP-00922026-09-015شهرية × 3 + ربع سنوية × 2
WP-00932026-10-013شهرية × 3
WP-00942026-11-013شهرية × 3
WP-00952026-12-015شهرية × 3 + ربع سنوية × 2
WP-00962027-01-013شهرية × 3
WP-00972027-02-013شهرية × 3
WP-00982027-03-015شهرية × 3 + ربع سنوية × 2
12 مستنداً44 سطراً

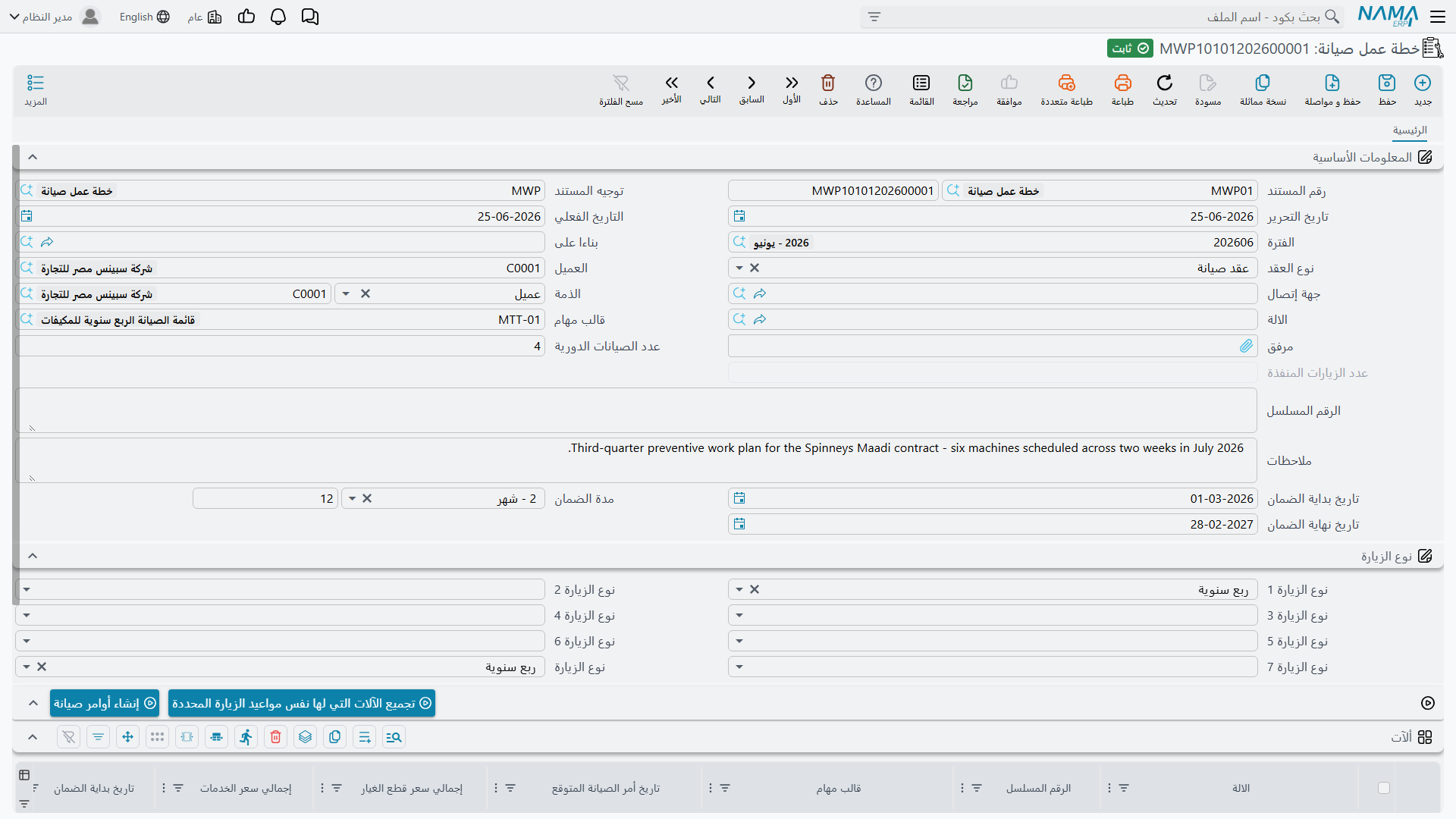

شاشة خطة العمل

خطة العمل صفحة واحدة، ومعظم رأسها يصل مملوءاً من العقد لحظة ضبط حقل بناءاً على: نوع العقد، والعميل، وجهة الاتصال، والذمة، والآلة، وقالب المهام، والرقم المسلسل، وعدد الصيانات الدورية والزيارات المنفذة، وتاريخ بداية العقد ومدة الضمان وتاريخ النهاية. ويُملأ جدول الآلات من آلات العقد في اللحظة نفسها.

وللرأس أيضاً مجموعة أنواع الزيارة الخاصة به — حقول نوع الزيارة السبعة مع نوع زيارة الخطة نفسها. وهذه هي مُدخل زر تجميع الآلات التي لها نفس مواعيد الزيارة المحددة، الذي يرشّح جدول الآلات ليقتصر على سطور آلات العقد المطابقة لأي من أنواع الزيارة المختارة في الرأس. وهو تسهيل من نوع «أرني الربع سنوية فقط» على خطة عمل وصلت حاملةً كل شيء.

أما جدول الآلات فهو موضع العمل: الآلة، والرقم المسلسل، وقالب المهام، ثم العمود الذي يقود الخطوة التالية —

  • تاريخ الأمر المتوقع — التاريخ الذي حسبه المولّد. وعليه تُجمَّع أوامر الصيانة.
  • مجموعة الصيانة والفني — من سيذهب.
  • المبنى والطابق والغرفة — أين.
  • أمر الصيانة المُنشأ، للقراءة فقط. يبقى فارغاً حتى تضغط الزر التالي، ثم يمتلئ بالأمر الذي خرج من هذا السطر.
  • وأعمدة الضمان، وأنواع الزيارة، وتاريخ الزيارة المخطط، والتصنيفات الخمسة، والملاحظات.

وإلى جانبها إجماليات قطع الغيار والخدمات لكل آلة كما في العقد، وتاريخ نهاية ضمان يُعاد حسابه فور كتابة تاريخ بداية ومدة.

خطة العمل لا تفحص شيئاً عند الحفظ

فيما عدا الحقول الإجبارية على مستوى النظام — الدفتر والكود والمحددات — لا يوجد على خطة عمل الصيانة أي تحقّق على الإطلاق. فالخطة الفارغة تُحفظ بلا اعتراض، وكذلك التي لا تواريخ في سطور آلاتها. فلا تنتظر من هذه الشاشة أن تمسك لك خطأً.

إنشاء الأوامر

هذه هي الضغطة الثانية من اثنتين. افتح خطة عمل واضغط إنشاء أوامر صيانة.

تُجمَّع سطور الآلات بحسب (تاريخ الأمر المتوقع، الفني، المبنى) — أمر صيانة واحد لكل مجموعة. وعلى WP-0087 تشترك السطور الثلاثة في 1 أبريل 2026 والفني EMP-2011 والمبنى BLD-MP01، فيخرج أمر واحد: MO-0513، حاملاً الآلات الثلاث.

ويصل كل أمر مُنشأ وحقل بناءاً على فيه يشير إلى خطة العمل، وحقل عقد الصيانة مضبوطاً على العقد الذي جاءت منه الخطة — وهذا ما يجعل تسعير العقد وخصم الرصيد يعملان عليه لاحقاً. ويُكتب مرجع الأمر في سطر خطة العمل الذي خرج منه، فيصبح ضغط إنشاء أوامر صيانة مرة أخرى على الخطة نفسها تعديلاً للأوامر ذاتها لا إنشاءً لنسخ مكررة.

فإن لم يفعل الزر شيئاً، فافحص توجيه خطة العمل بحثاً عن دفتر وتوجيه أمر الصيانة.

أمران يستحقان المعرفة قبل الضغط

وزّع العمل توزيعاً معقولاً أولاً. فلأن التجميع بالتاريخ والفني والمبنى، فإن تغيير فني أحد السطور قبل الإنشاء هو وسيلتك لتقسيم عمل اليوم بين طاقمين؛ وتركهم متطابقين هو وسيلتك لإبقائه في أمر واحد. ولأن الأمر المُنشأ يحمل العقد، فإن الأمر — لا خطة العمل — هو الذي يخصم الكميات المدفوعة مقدماً.

ما لا تفعله خطة العمل

ليس لخطة العمل أثر خاص بها

حفظ خطة عمل لا ينشئ قيداً محاسبياً ولا يحرك مخزوناً. فهي مستند تخطيط. وكل ما تنتجه هو أوامر الصيانة التي تُنشئها منها، وحتى هذه لا توجد إلا لأن أحداً ضغط الزر.

ولنقلها مرة أخرى، لأنها أكثر حقيقة يفترض الناس عكسها: لا شيء ينشئ خطط عمل أو أوامر وفق جدول زمني. لا مهمة مجدولة ولا تذكير ولا منبّه في هذه الوحدة كلها. فإن لم يفتح أحد WP-0087WP-0098 واحدة واحدة ويضغط إنشاء أوامر صيانة، بقيت اثنا عشر شهراً من الزيارات المخططة على الشاشة ولم يُوفَد فني قط. راجع دورة الصيانة.

إعادة الإنشاء من العقد قد تحذف خطط عمل

ضغط إنشاء خطط عمل ثانيةً على العقد يُبقي الخطط التي ما زال مفتاح تجميعها مطابقاً ويحذف الباقي — ومعها روابط سطور آلاتها بالأوامر التي أُنشئت منها. وإضافة آلة أو تغيير نوع زيارة أو تحريك تاريخ نهاية العقد كافٍ لتغيير مفتاح التجميع. فعامل إعادة الإنشاء بوصفها إعادة بناء لا إعادة تحديث.

التقارير

التقارير: لا يوجد. لا تحتوي هذه الوحدة على أي تقرير جاهز، وليس لهذه الشاشة نموذج طباعة. ولرؤية التقويم الوقائي كله في مكان واحد، استعمل شاشة قائمة خطط العمل بمعايير محفوظة وصدّرها إلى إكسل.
