تنفيذ أوامر الصيانة ​

سند التنفيذ هو مستند الفني. يُنشأ واحد منه لكل آلة في أمر الصيانة، ويحمل قائمة فحص تلك الآلة، وفيه زر بدء وزر إنهاء يوقّتان العمل، وفيه جدول يكتب فيه الفني قطع الغيار التي ركّبها فعلاً.

سند التنفيذ يسجّل العمل، أما المخزون والمال فيتحركان في موضع آخر

جدول قطع الغيار في سند التنفيذ يحمل المخزن والموقع والتشغيلة والمسلسل والكمية، لكنه سجلّ لما ركّبه الفني. فحفظ سند التنفيذ لا يسجل شيئاً في دفتر الأستاذ ولا يصرف شيئاً من أي مخزن. وتخرج القطع من المخزون حين تُحفظ فاتورة صيانة، أو حين يضغط أحدهم صرف قطع غيار ويحفظ مستند المخازن الذي يُفتح.

الترخيص المطلوب

crm-maintenance

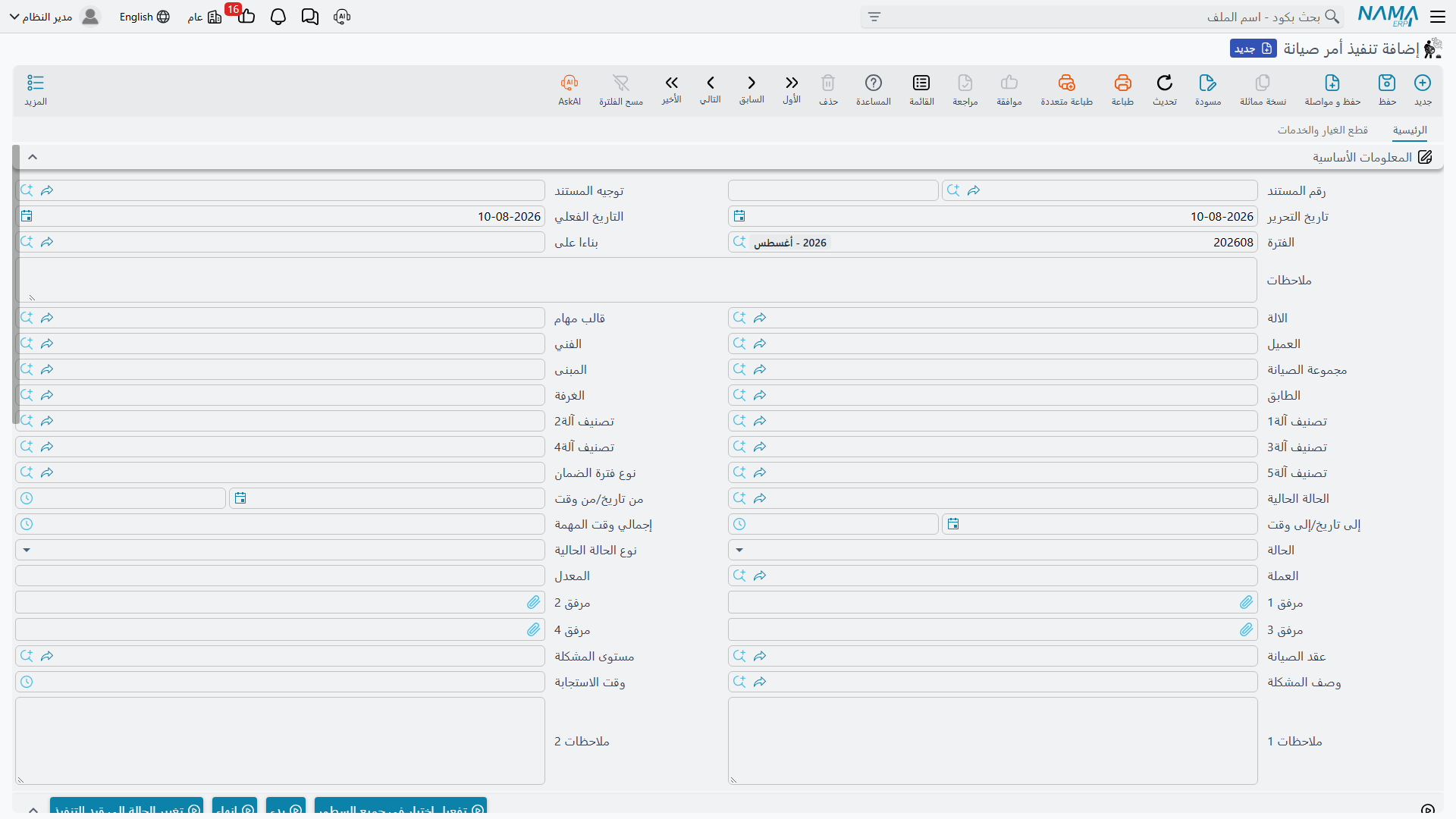

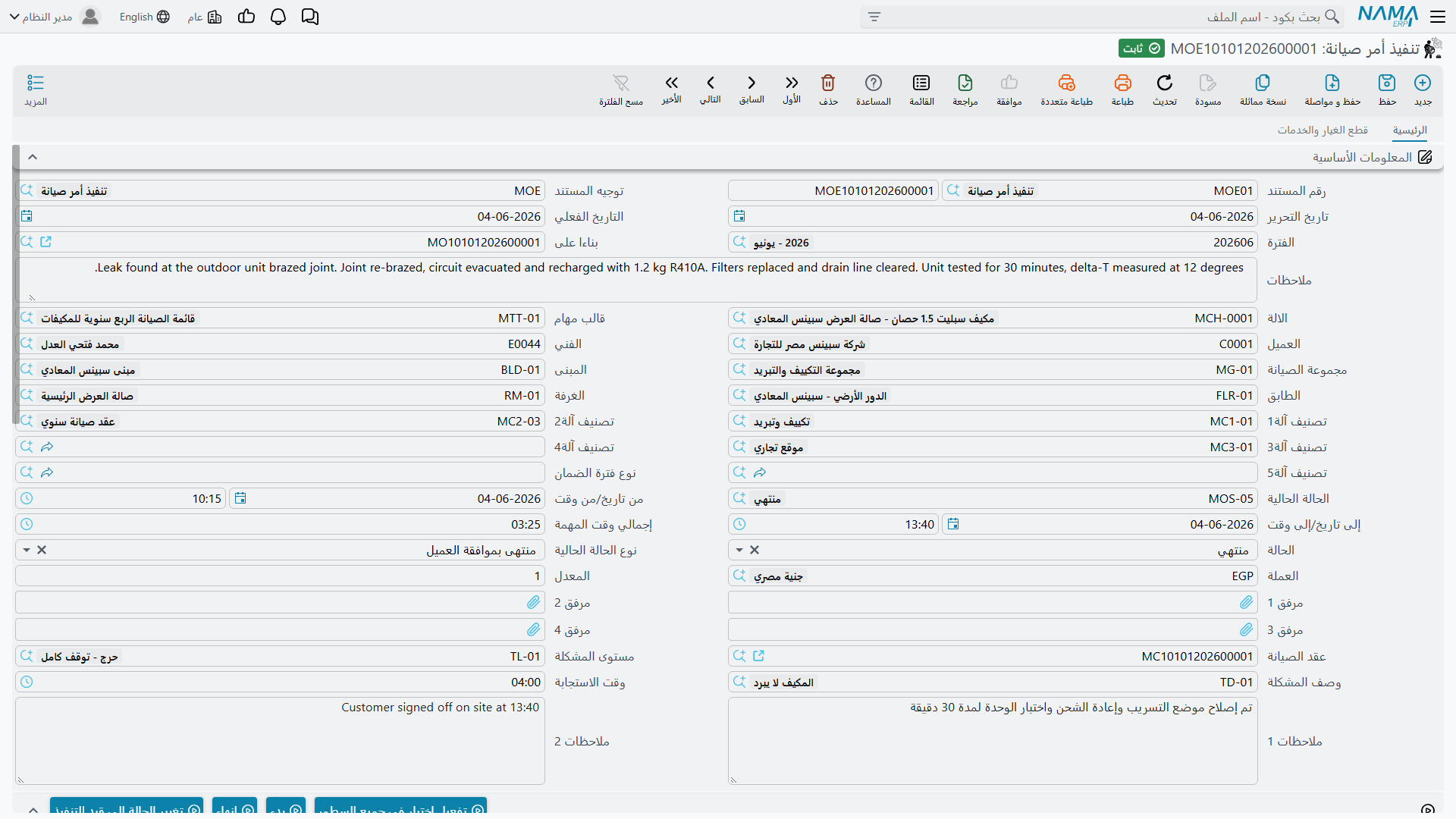

شاشة سند تنفيذ الأمر

إنشاء سندات التنفيذ ​

لا تُكتب سندات التنفيذ من الصفر في الاستعمال المعتاد. بل تضغط في الأمر المحفوظ أحد زرين:

  • إنشاء سند تنفيذ لكل السطور — سند تنفيذ لكل سطر آلة؛
  • إنشاء سند تنفيذ للسطور المختارة — المثل، مقصوراً على أسطر الآلات التي علّمتها.

ويشترط الزران أن يسمي توجيه الأمر دفتر وتوجيه سند التنفيذ؛ فبغيرهما يفشل الزر. ويُنشأ كل سند تنفيذ ويُحفظ نيابة عنك، ويُكتب مرجعه في سطر الآلة في الأمر، وينتقل نوع حالة الأمر إلى قيد التنفيذ.

وفي الأول من أبريل 2026 تنتج أسطر الآلات الثلاثة في الأمر MO-0513 ثلاثة سندات تنفيذ:

سند التنفيذالآلةقائمة الفحصالبدءالإنهاءصافي الوقت
OEX-0771MCH-00311 تشيلر رقم 1الشهرية للتشيلر (3 مهام)08:0011:303:30
OEX-0772MCH-00312 تشيلر رقم 2الشهرية للتشيلر (3 مهام)11:4513:151:30
OEX-0773MCH-00318 وحدة مناولة الهواءالشهرية لوحدة المناولة (3 مهام)14:0015:001:00
إجمالي الموقع6:00

وأي قائمة فحص تصل يتوقف على خيار واحد في توجيه الأمر. فالأصل أن تأتي المهام من قالب مهام سطر الآلة؛ فإن فعّلت اعتبار مهام قوالب المهام عند إنشاء سندات التنفيذ جاءت من قالب الترويسة بدلاً منه. انظر قوالب المهام.

والضغط على الأزرار مرة أخرى لا يكرر شيئاً — بل تُحدَّث سندات التنفيذ القائمة في مكانها.

ما يراه الفني ​

الصفحة الرئيسية. الأمر في بناءً على، والآلة، وقالب المهام، والعميل، والفني، ومجموعة الصيانة، والمبنى والطابق والغرفة، وتصنيفات الآلة الخمسة، ونوع فترة الضمان، والحالة الحالية، وزوج من تاريخ ووقت، وزوج إلى تاريخ ووقت، وصافي الوقت المحسوب، والحالة (قيد التنفيذ / منتهي / معاد فتحه)، والعملة وسعر التحويل، وستة مرفقات، وعقد الصيانة، ومستوى المشكلة، ووصف المشكلة، وزمن الاستجابة، وحقلا ملاحظات.

جدول المهام. قائمة الفحص نفسها: علامة منتهية، والمهمة، وعمود مهمة ثانٍ، والملاحظات، ومرفقان لكل سطر. وزر تفعيل اختيار في جميع السطور يعلّمها جميعاً بضغطة واحدة.

جدول الأعطال. الأعطال التي ظهرت أثناء العمل، بكتلتي الضمان القديم والجديد نفسيهما اللتين في الأمر.

صفحة قطع الغيار والخدمات. جدولان — القطع المركّبة والخدمات المؤداة — في كل منهما الصنف والآلة والكمية ووحدة القياس وسعر الوحدة والخصم وصافي القيمة ومحددات الصنف.

وفي سندات التنفيذ الثلاثة للأمر MO-0513 يسجل الفني SP-FLT-14 × 4 وSP-OIL-05 × 1 في OEX-0771، وSP-FLT-14 × 2 في OEX-0772، ولا شيء في OEX-0773 — ستة فلاتر وزيت واحد في المجموع، مطابقة تماماً لجدول الأمر.

الإجراءات في هذه الشاشة ​

الصفحة الرئيسية، فوق جدول المهام:

  • تفعيل اختيار في جميع السطور (Make All Lines Done) — يعلّم منتهية على كل أسطر جدول المهام.
  • بدء (Start) — يكتب تاريخ اليوم والوقت الحالي في زوج من إن كانا فارغين، ويضبط الحالة على قيد التنفيذ إن كانت الحالة فارغة.
  • انهاء (End) — يضبط الحالة على منتهي، ويكتب زوج إلى بالوقت الحالي، ويحسب صافي الوقت بالفرق بينهما. وفي سند تنفيذ حالته منتهي أصلاً لا يفعل شيئاً.
  • تغيير الحالة إلى قيد التنفيذ (Change Status To In Progress) — على خلاف اسمه، يضبط الحالة على معاد فتحه (ReOpen) لا على قيد التنفيذ. وهو الزر الذي تعيد به فتح سند تنفيذ منتهٍ.

والأربعة لا تكتب إلا في الشاشة التي أمامك — فالمستند لا يُحفظ بضغطها. فإن ضغط الفني «انهاء» وأغلق المتصفح لم يُسجَّل شيء.

الصفحة الرئيسية، أسفل الإجماليات:

  • إنشاء فاتورة صيانة (Create Maintenance Invoice) — يفتح مسودة فاتورة غير محفوظة في نافذة منبثقة؛ انظر قسم «إلى الفاتورة مباشرة» أدناه. ويجب حفظ سند التنفيذ أولاً.

صفحة قطع الغيار والخدمات:

  • طلب صرف قطع غيار (mnSparePartsIssueRequest) — يفتح طلب صرف مخزني غير محفوظ لأسطر قطع الغيار. ويظهر اسمه في الواجهة الإنجليزية بهذا الاسم الخام.
  • صرف قطع غيار (mnSparePartsIssue) — يفتح صرفاً مخزنياً غير محفوظ لأسطر قطع الغيار. ويظهر اسمه في الواجهة الإنجليزية بهذا الاسم الخام.
  • إنشاء عرض أسعار للأصناف التى بدون سعر (Create Sales Quotation For Priceless Lines) — يفتح عرض أسعار مبيعات للأسطر التي ليس لها سعر.

وتفاصيل الثلاثة الأخيرة في قسم «إخراج القطع من المخزن» أدناه.

مجموعة الإجراءات في الصفحة الرئيسية لتنفيذ أمر الصيانة

ماذا يحدث عند حفظ سند التنفيذ ​

الأثرالنتيجة
المحاسبةلا شيء. فليس في هذا المستند منطق محاسبي البتة، وليس في توجيهه صفحات محاسبية — بل خطة ضريبية وخاضع للضريبة وضريبة قابلة للتعديل والسماح بتعديل ضريبة الترويسة في التفاصيل، لا غير.
المخزونلا شيء. انظر التنبيه في أول الصفحة.
في الأمرتُكتب حالة سند التنفيذ في حالة التنفيذ لسطر الآلة المقابل؛ ويصير نوع حالة الأمر قيد التنفيذ ما دام سطر واحد جارياً، ومنتهي حين تصير كلها منتهية؛ وتُدفع الحالة الحالية للسند إلى الأمر.

ولا يتغير شيء غير ذلك. وعلى وجه الخصوص لا يُمس استحقاق العقد — فقد خُصم عند حفظ الأمر — ولا يُحدَّث تاريخ آخر زيارة في الآلة، لا هنا ولا في أي موضع آخر.

إخراج القطع من المخزن ​

زران في صفحة قطع الغيار يفتحان مستند مخازن مملوءاً مسبقاً من أسطر سند التنفيذ:

الزرما يفتحه
طلب صرف قطع غيارطلب صرف مخزني، يعتمده أحدهم ثم يُصرف
صرف قطع غيارالصرف المخزني نفسه، أي المستند المخزني الحقيقي

وكلاهما يُفتح في نافذة منبثقة كمسودة غير محفوظة، وكلاهما يتطلب حفظ سند التنفيذ أولاً. ولا يملأ أيٌّ منهما المخزن — اختره في المستند الذي يُفتح. ولا يتحرك شيء حتى تحفظه.

طريق واحد لا طريقان

فبإمكان فاتورة الصيانة أن تولّد صرفاً مخزنياً خاصاً بها من الأسطر نفسها متى نصّ توجيهها على ذلك. وهذان الزران بديل عن ذلك لا إضافة إليه — فحفظ الاثنين يخرج القطع نفسها من المخزون مرتين، بلا مقاصّة وبلا رابط بين المستندين. فاختر مرة واحدة، على مستوى المنظومة كلها، أي الطريقين تتبع، ودرّب الفرع عليه.

وهناك زر ثالث، إنشاء عرض أسعار للأصناف التى بدون سعر، يجمع كل أسطر قطع الغيار والخدمات التي سعر وحدتها فارغ أو صفر ويفتح عرض أسعار مبيعات بتلك الأصناف وحدها. وهو معين «نحتاج سعراً لهذا قبل أن نفوتره».

إلى الفاتورة مباشرة ​

زر إنشاء فاتورة صيانة في سند التنفيذ يفتح مسودة فاتورة غير محفوظة: تُنسخ الترويسة، وتُرفع آلة سند التنفيذ إلى سطر آلة في الفاتورة، وتُنسخ جداول قطع الغيار والخدمات. راجعها واحفظها — انظر فوترة الصيانة.

سند التنفيذ لا يتحقق من شيء

يمكن حفظ سند تنفيذ بلا آلة ولا تواريخ ولا مهام معلّمة ولا قطع غيار البتة. فليس في هذا المستند أي قاعدة اكتمال، وأي انضباط تريده حوله لا بد أن يأتي من إجراءاتك أنت. وعلى وجه الخصوص، سند تنفيذ يقول منتهي ليس دليلاً على أن العمل تم، ولا على أن قائمة الفحص استُوفيت، ولا على أن القطع خرجت من المخزن.

التقارير: لا يوجد. لا تحتوي هذه الوحدة على أي تقارير نظام، وليس لهذه الشاشة نموذج طباعة. وشاشة الأمر تحمل قائمة مدمجة بسندات التنفيذ الصادرة عنه، وهي أقرب ما تقدمه الوحدة إلى تقرير بطاقة عمل؛ وفيما عدا ذلك استعمل قائمة العرض وتصديرها إلى إكسل.
